前面在批量修改工艺路线的时候有提到过CEWB的强大功能(批量修改工艺路线-CEWB_sap工艺路线工时如何批量修改-CSDN博客),这里在举一个批量更改BOM不参与成本计算的例子。
BOM结构中默认所有的组件都是参与成本计算的,SANKA =X。但在实际业务中有遇到该物料子阶层为空,发布标准成本报错的情况,或者由于业务结构调整,原阶层不需要了,但是其存在会影响到标准成本计算,需要批量修改BOM子项目的成本核算标识为空。

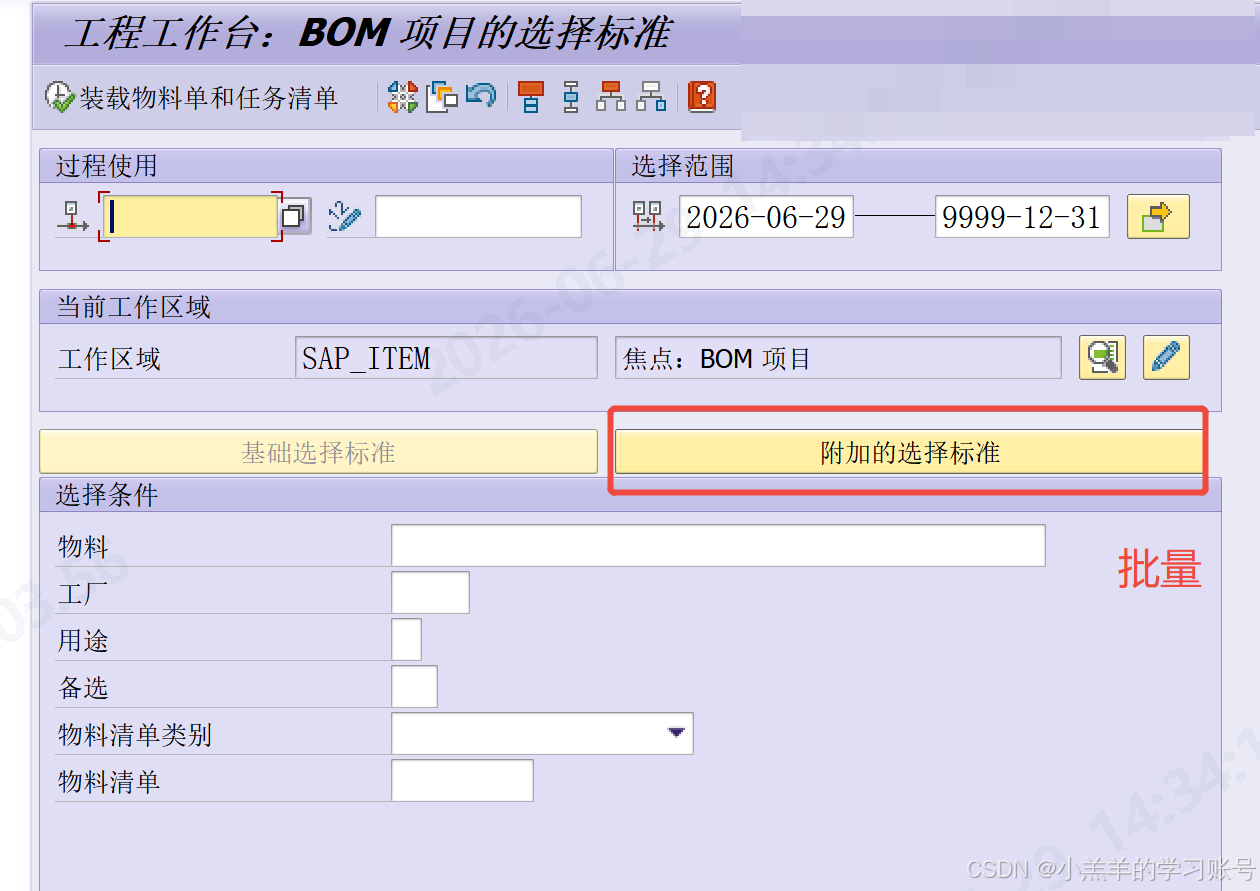

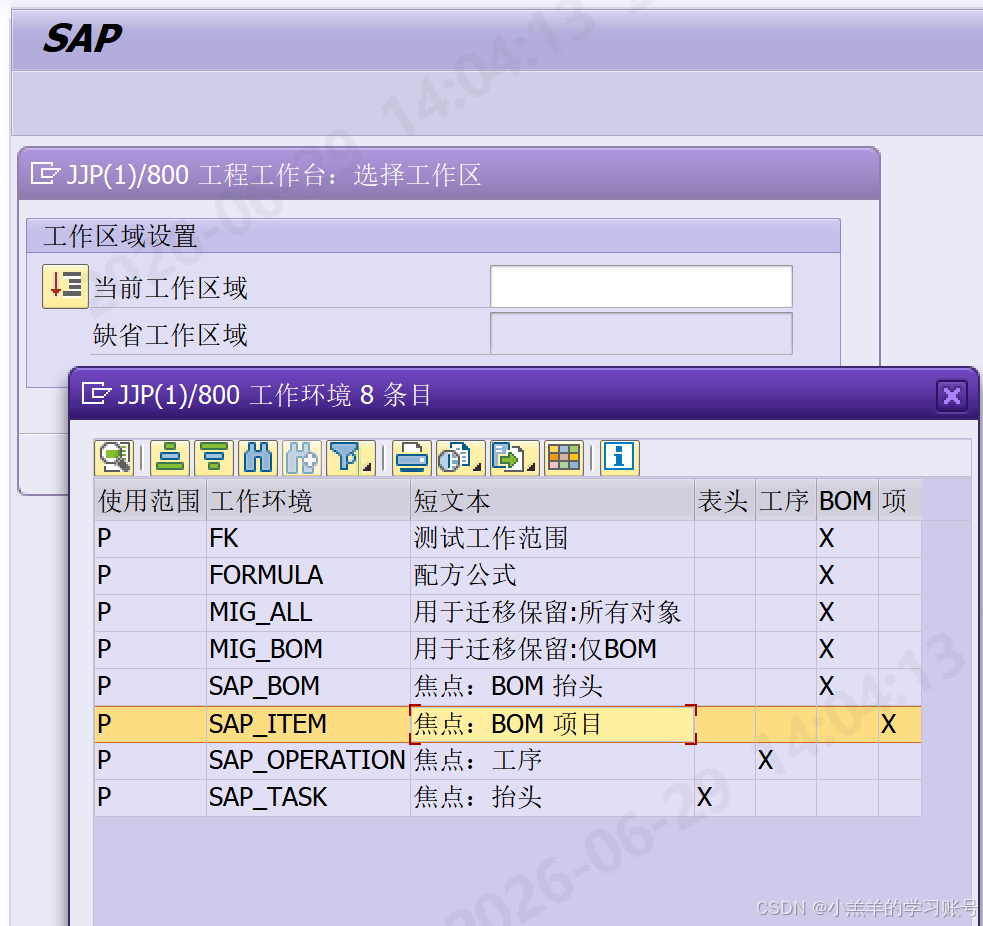

单个修改CS02直接双击需要修改的项目将X改成空保存即可。批量的操作事务:CEWB,选择BOM项目的工作环境。进入后可以看到工作台基础选择标准,这里可以只输入工厂等模糊搜索,如果有较为清晰的清单或者需要更加复杂的字段筛选,点击“附加的选择标准”,可以将批量的数据直接剪切板copy进去做变更。

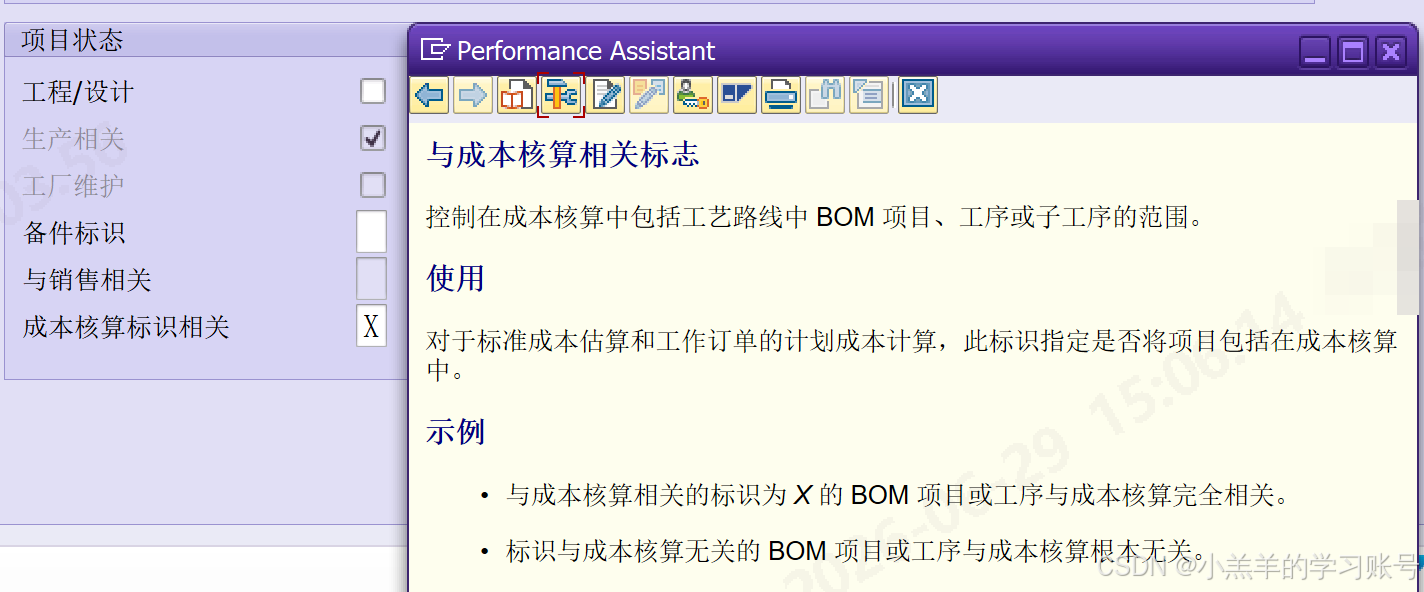

条件确认后,点击左上角小加号“装载物料单和任务清单”进入修改界面,这里可以看到平台把所有的BOM子件都带出了,直接用选中的方式或者筛选后全选的方式把需要修改的项目调整出来。这里注意下面的几大页面:一般项目、状态、物料计划等,依据需要变更的对象去对应的页面查找,这里的与成本计算相关字段在状态页面里面。全选后记得切换编辑模式进行修改,选中修改的条目会锁定,修改后保存。

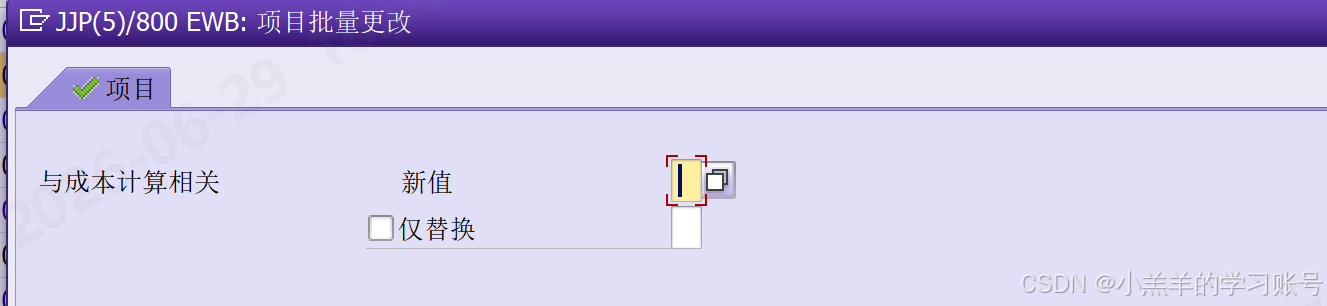

或者选中列,通过附加-》批量变更的路径里面找到成本计算字段进行批量变更:

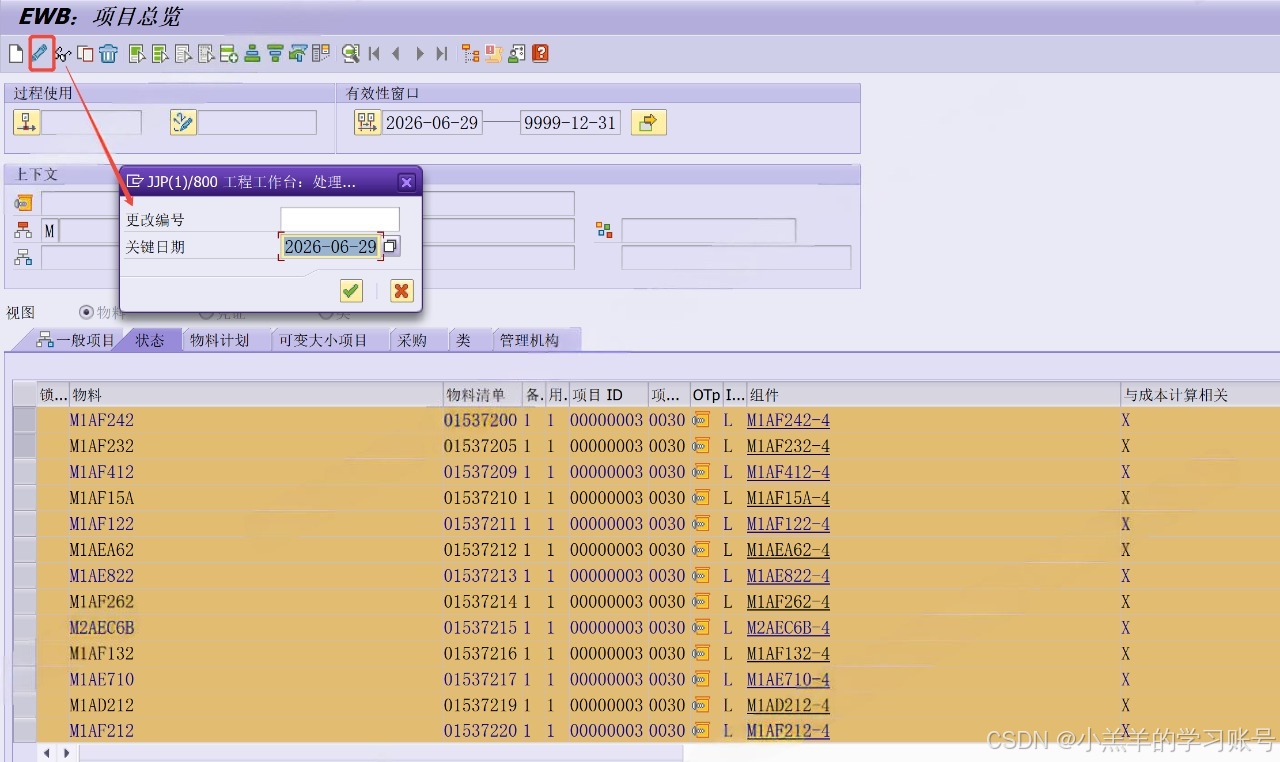

注意无论那种修改方式,都会有个关键日期,通常为变更日期,这个日期会影响到有效期,即修改的BOM在哪个时间段生效,如果BOM对应的工单日期较早,建议把该关键日期提前。
PS:修改后记得CS03里面抽样检查。
