海外再エネニュース分析:データセンターはなぜ系統を待てないのか テキサスBTM電源30GW超から考える再エネPPA・BESS・ガス火力・private grid
AIデータセンターの拡大は、電力市場に大きな影響を与えています。
これまで、データセンター事業者やクラウド事業者は、再エネPPAの重要な買い手として見られてきました。
信用力の高い大口需要家が、長期で再エネ電力を買う。
発電事業者は安定した売電収入を得る。
レンダーはCFADSを見通しやすくなる。
再エネプロジェクトファイナンスが成立しやすくなる。
この構図は今でも重要です。
しかし、AIデータセンターの電力需要が急拡大すると、論点は単なる再エネPPAでは済まなくなります。
データセンターは、早く電力がほしい。
大量の電力がほしい。
止まらない電力がほしい。
しかも、系統接続、送電線増強、変電所整備、大型変圧器の調達はすぐには進みません。
その結果、データセンター事業者や電源開発者は、系統につながるのを待つだけでなく、behind-the-meter、off-grid、private grid、自前電源、ガス火力、BESS、再エネを組み合わせる動きを強めています。
今回取り上げるのは、Reutersが報じた、テキサスでデータセンター向けbehind-the-meter電源が急増しているというニュースです。
報道によれば、2024年から2026年初めにかけて、テキサスでは30GW超のbehind-the-meter電源容量が発表されています。多くの案件では、信頼性と立ち上げスピードの観点からガス火力が中心となり、BESSや再エネを組み合わせる構成も見られます。
ここで注意したいのは、30GW超という数字が、すべて最終投資決定済み、建設中、または確実に稼働する容量を意味するわけではないことです。
発表済み案件、計画中案件、開発初期案件も含まれます。
それでも、この数字が示している方向性は重要です。
AIデータセンターは、再エネPPAの需要家であるだけでなく、系統を待たずに電源を組成する主体になり始めています。
これは、単なる「データセンター向けガス火力」のニュースではありません。
再エネPPA、BESS、系統接続、電力供給力、PPA bankability、プロジェクトファイナンスに関わる重要な変化です。
今回の記事では、テキサスのBTM電源拡大を題材に、AI時代のPPAが「グリーン電力調達」から「確実に届く電力調達」へどう変わるのか、日本企業・金融機関がデータセンター向け電源投資を見る際に何を確認すべきかを整理します。
参考リンク
Reuters: Texas off-grid power build soars as data centers bridge grid delays
Reuters: Texas power supply margins squeezed until grid expansions kick in
Reuters: US power transformer buyers scramble for imports, factory slots
Reuters: NextEra expects to add up to 30 gigawatts of power for data centers by 2035
Harvard Belfer Center: Data Centers and Large-Scale Electric Growth

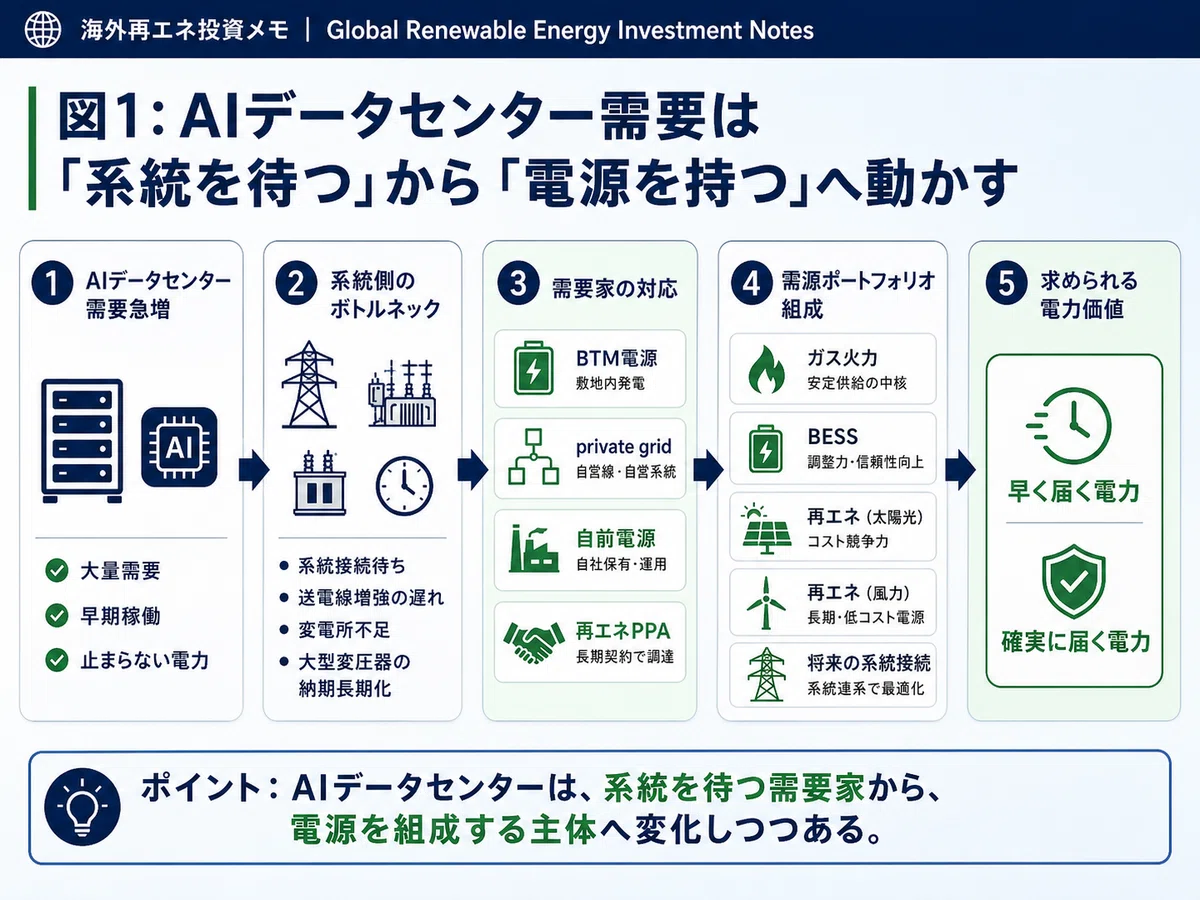

図1:AIデータセンター需要は「系統を待つ」から「電源を持つ」へ動かす

今回のニュースのポイント
今回のニュースのポイントは、テキサスでデータセンター向けのbehind-the-meter電源が急増していることです。
Behind-the-meter、つまりBTM電源とは、需要家のメーターの背後側に設置される電源を指します。
一般的な発電所のように、系統に電気を売り、需要家が系統から電気を買うという形ではなく、需要家の近くで発電し、その需要家に直接供給するイメージです。
ただし、BTM電源とoff-gridは同じ意味ではありません。
完全に系統から独立するケースもあります。
系統にも接続しながら、自前電源を併用するケースもあります。
当面は自前電源で立ち上げ、将来的には系統接続や系統補完を前提にするケースもあります。
つまり、今回の論点は「データセンターがすべて系統から離れる」という単純な話ではありません。
むしろ、系統接続を待つだけでは事業タイミングに間に合わないため、需要家側が電源確保の責任をより強く持ち始めているという話です。
AIデータセンターは、大量の計算処理を行います。
そのため、大規模で安定的な電力が必要です。
しかも、AIインフラ投資のスピードは非常に速い。
一方、送電線や変電所、系統接続、トランス、許認可は、すぐには整備できません。
この時間差が、BTM電源やprivate gridの需要を生んでいます。
今回のニュースは、データセンターが単に再エネPPAを買うだけでなく、自ら電源確保に踏み込む段階に入っていることを示しています。
なぜデータセンターは系統を待てないのか
データセンターが系統を待てない理由は、主に4つあります。
1つ目は、需要の立ち上がりが速いことです。
AI向けデータセンターは、需要家側の事業戦略と直結しています。
GPU、クラウド、AIサービス、企業向け計算需要を取り込むには、早く稼働することが重要です。
しかし、系統接続や送電増強には時間がかかります。
需要の立ち上がりと、インフラ整備のスピードが合いません。
2つ目は、必要な電力量が大きいことです。
大規模データセンターは、単体でも非常に大きな電力を必要とします。
地域によっては、複数のデータセンターが集中し、既存の系統容量を急速に圧迫します。
3つ目は、信頼性への要求が高いことです。
データセンターにとって、電力供給の停止は重大な事業リスクです。
単に安い電力ではなく、確実に届く電力、安定して供給される電力が必要になります。
4つ目は、系統増強のボトルネックです。
送電線、変電所、大型トランス、接続工事、許認可、規制対応には時間がかかります。
米国では、データセンター、EV、工場、再エネ案件などの需要増により、変圧器の不足や納期長期化も問題になっています。
つまり、系統を待つことは、データセンター事業者にとって、単なる事務手続きではありません。
事業機会を逃すリスクそのものです。
BTM電源・private gridとは何を意味するのか
BTM電源やprivate gridは、データセンターが必要な電力を自前で確保するための選択肢です。
たとえば、データセンターの近くにガス火力を建てる。
BESSを併設する。
太陽光や風力を組み合わせる。
場合によっては、将来的な系統接続を前提に、当面は自前の発電・送電設備で運用する。
このような形です。
ここで重要なのは、BTM電源が必ずしも「完全なオフグリッド」を意味するわけではないことです。
実務上は、いくつかの形があります。
完全に系統から独立するケース。
当面は自前電源で運用し、将来的に系統接続するケース。
系統にも接続しつつ、ピーク時や非常時に自前電源を使うケース。
ガス火力をベースに、BESSや再エネを組み合わせるケース。
電力システムとしては、需要家が単なる受け身の買い手ではなく、電源ポートフォリオの組成主体になることを意味します。
これは、Corporate PPAの進化形とも言えます。
従来のCorporate PPAは、再エネ電力を長期で買う契約という性格が強くありました。
しかし、BTM電源やprivate gridでは、需要家は「どの電源を、どこに、いつまでに、どの確実性で持つか」という電源戦略そのものに関わります。

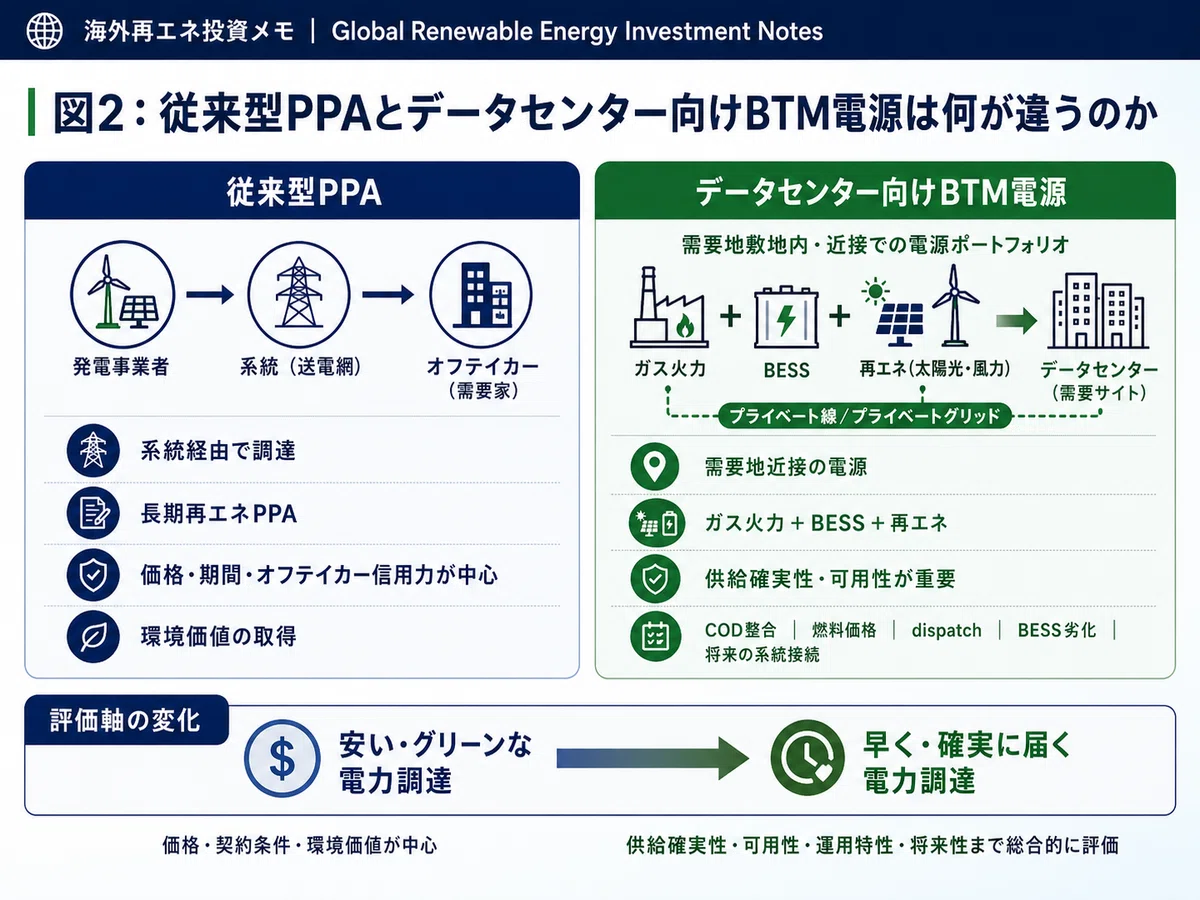

図2:従来型PPAとデータセンター向けBTM電源は何が違うのか

なぜガス火力が中心になりやすいのか
今回のテキサスのBTM電源では、多くの案件でガス火力が中心になっています。
これは、再エネ投資メモとしては少し扱いにくいテーマかもしれません。
しかし、実務上は避けて通れません。
データセンターが求めているのは、まず確実に使える電力です。
太陽光は夜に発電しません。
風力は風況に左右されます。
BESSは放電時間に限界があります。
一方、ガス火力は、燃料供給が確保されていれば、比較的制御しやすい電源です。
建設期間も、大規模送電線や原子力に比べれば短くできる場合があります。
そのため、AIデータセンター需要が急増する局面では、ガス火力が短中期のfirm powerとして選ばれやすくなります。
ただし、これは脱炭素目標との緊張関係を生みます。
データセンター事業者は、再エネ調達やcarbon-free energy目標を掲げています。
一方で、現実には早く大量の安定電力が必要です。
このギャップをどう埋めるかが、今後の大きな論点です。
再エネ、BESS、ガス火力、証書、将来的なCCS、水素混焼、原子力、地熱、系統電力をどう組み合わせるか。
ここに、データセンター向け電源投資の難しさがあります。
したがって、ガス火力を単純に「脱炭素に逆行する悪い電源」と見るだけでも、「データセンター向けだから安全な電源」と見るだけでも不十分です。
投資判断では、燃料価格、排出規制、カーボンコスト、契約期間、将来の低炭素化オプション、需要家の脱炭素目標との整合性を確認する必要があります。
BESSと再エネはどのような役割を持つのか
BTM電源でガス火力が中心になるとしても、BESSや再エネの役割が小さいわけではありません。
BESSは、短時間の需給調整、バックアップ、ピークシフト、電力品質の安定化に使えます。
太陽光や風力は、ガス火力の燃料消費を減らし、電力コストや排出量を下げる可能性があります。
また、BESSと再エネを組み合わせることで、昼間の太陽光を夕方や夜に回すこともできます。
ただし、ここでも注意が必要です。
BESSを付ければ、データセンター電力が自動的にグリーンになるわけではありません。
系統やガス火力から充電した電力を放電する場合、その電力の環境価値はどう扱うのか。
再エネ由来電力をBESSに充電して放電する場合、時間単位でどこまでトラッキングできるのか。
BESSの劣化・交換費用は誰が負担するのか。
電源ポートフォリオ全体の排出量はどう評価するのか。
こうした論点を整理する必要があります。
つまり、BESSと再エネはBTM電源の重要な構成要素ですが、単なる飾りではなく、契約・運用・環境価値・財務モデルに直結する要素です。
PPA bankabilityへの影響
テキサスのBTM電源拡大は、PPA bankabilityの見方にも影響します。
従来の再エネPPAでは、主に次の論点を見ていました。
・オフテイカーの信用力
・PPA価格
・PPA期間
・発電量前提
・出力抑制
・解除時補償
・環境価値の帰属
これらは今後も重要です。
しかし、データセンター向け電力契約では、さらに確認すべき論点が増えます。
・供給義務は電力量ベースか、容量・可用性ベースか
・データセンターの稼働開始時期と電源CODは整合するか
・BTM電源の建設遅延時、誰が補填電力を調達するか
・ガス価格リスクは誰が負担するか
・BESSの劣化・交換費用は誰が負担するか
・再エネ・BESS・ガスのdispatch権限は誰にあるか
・環境価値や排出量はどう扱うか
・将来の系統接続後、契約構造はどう変わるか
つまり、データセンター向けPPAは、単なる売電契約というより、電源ポートフォリオ契約に近づいていきます。
レンダーにとって重要なのは、PPAがあるかどうかではありません。
そのPPAや電力供給契約が、どれだけ安定したCFADSを生むかです。
ガス価格、BESS劣化、発電所稼働率、データセンター稼働時期、系統接続、補填電力調達コストが、すべてCFADSに影響します。
また、データセンター向け契約では、需要家信用力が高く見える一方で、契約構造が複雑になりやすい点にも注意が必要です。
信用力の高いオフテイカーがいることはプラスです。
しかし、供給義務、燃料リスク、可用性、脱炭素目標、将来の系統接続、補填電力の責任分担が曖昧であれば、bankabilityは高まりません。
プロジェクトファイナンス上の見方
BTM電源やprivate gridは、プロジェクトファイナンス上も複雑です。
通常の再エネPFであれば、発電所、PPA、EPC、O&M、系統接続、財務モデルを見ます。
BTM電源では、これに加えて、需要家側のプロジェクトリスクが入ります。
データセンターは本当に予定どおり稼働するのか。
需要家の電力需要は契約期間中維持されるのか。
電源とデータセンターのCODは整合しているのか。
データセンター側が遅れた場合、電源側の収入はどうなるのか。
電源側が遅れた場合、データセンター側の補填電力は誰が用意するのか。
また、BTM電源では、燃料、運用、保守、予備力、環境規制、排出量、税制、土地、送電線、将来の系統接続が絡みます。
ガス火力が含まれる場合、燃料価格リスク、燃料供給契約、排出規制、カーボンコストを見ます。
BESSが含まれる場合、劣化、交換費用、火災・保険、dispatch権限を見ます。
再エネが含まれる場合、発電量、出力抑制、環境価値、PPAとの整合性を見ます。
つまり、BTM電源PFでは、電源側だけでなく、需要家側、燃料側、系統側を一体で見る必要があります。
プロジェクトファイナンス上は、次の問いが重要です。
電源は、データセンターの稼働時期に間に合うのか。
需要家は、契約期間中、本当にその電力を必要とし続けるのか。
燃料・BESS・再エネ・系統接続のリスクは、誰がどこまで負担するのか。
この3点を確認しないと、データセンター需要という大きなテーマに引っ張られて、案件リスクを過小評価する可能性があります。

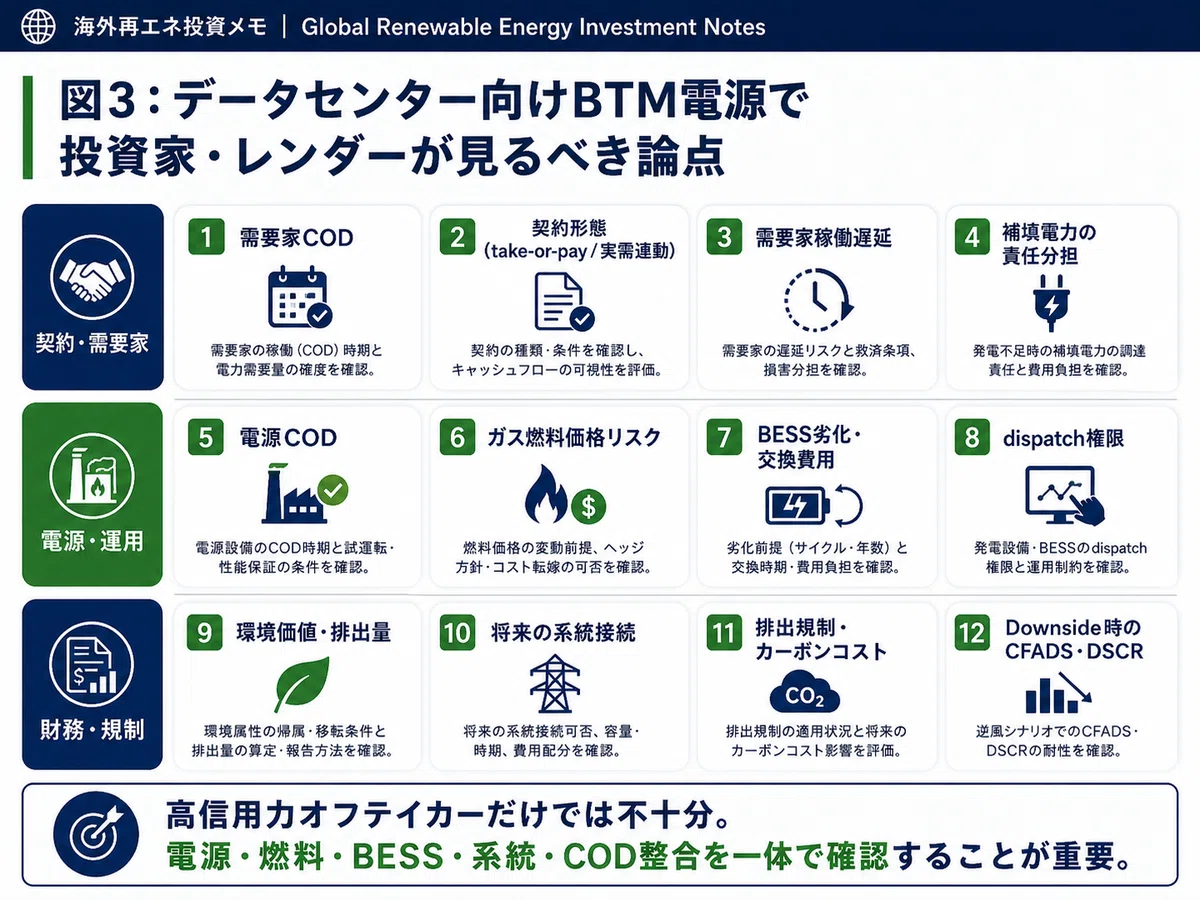

図3:データセンター向けBTM電源で投資家・レンダーが見るべき論点

「安い電力」から「早く届く電力」へ
このニュースで面白いのは、電力調達の評価軸が変わっていることです。
従来、Corporate PPAでは、再エネ電力を長期・安価・グリーンに調達することが重視されてきました。
もちろん、価格と再エネ性は今でも重要です。
しかし、AIデータセンターでは、それだけでは足りません。
いつ届くのか。
必要な容量を確保できるのか。
24時間稼働に耐えられるのか。
系統接続を待たずに立ち上げられるのか。
将来の脱炭素目標と整合するのか。
このような論点が加わります。
つまり、AI時代の電力調達では、安い電力よりも、早く・確実に届く電力の価値が高まる場面があります。
これは再エネ投資にとっても重要です。
再エネ単体で安い電力を作るだけでは不十分になる可能性があります。
BESS、ガス火力、送電、系統接続、需要家側設備、証書、長期契約を組み合わせて、需要家が必要とする電力商品を作る必要があります。
言い換えると、今後の競争軸は「最も安いMWh」だけではありません。
必要な時期に、必要な場所へ、必要な信頼度で届けられるMWhが評価されるようになります。
日本企業・金融機関への示唆
このテーマは、日本企業や金融機関にとっても重要です。
日本企業が米国でデータセンター、再エネ、BESS、ガス火力、送電インフラに関わる場合、単純なPPA案件として見るだけでは不十分です。
データセンター需要がある。
オフテイカーの信用力が高い。
電力需要が大きい。
このような要素は魅力的です。
しかし、それだけでは投資判断できません。
確認すべき論点は多くあります。
・データセンターの稼働時期は確実か
・BTM電源のCODと需要開始時期は整合するか
・契約はtake-or-pay型か、実需連動型か
・ガス燃料価格リスクは誰が負担するか
・BESSの劣化・交換費用は織り込まれているか
・再エネ由来電力と環境価値はどう扱うか
・将来の系統接続後、契約はどう変わるか
・排出規制や脱炭素目標との整合性はどう説明されるか
・Downside caseでDSCRは維持できるか
また、日本の金融機関にとっては、データセンター向け電源案件を「高信用力オフテイカー案件」とだけ見るのは危険です。
信用力が高くても、電源ポートフォリオが複雑であれば、リスクは増えます。
ガス価格、BESS、系統接続、COD遅延、環境規制、将来の電源転換を確認する必要があります。
これは、日本国内にも示唆があります。
日本でも、データセンター、半導体工場、AIインフラ、電化需要が増える場合、系統接続、供給力、再エネ調達、BESS、ガス火力、長期電力契約の組み合わせが重要になります。
特に、系統接続待ちや電源開発の遅れが大きくなる場合、需要家側が電源確保に踏み込む動きは日本でも論点になる可能性があります。
投資判断で避けたい見方
データセンター向けBTM電源を見るときに、避けたい見方があります。
1つ目は、データセンター需要があるから安心と考えることです。
需要が大きいことと、契約上の収益が安定することは別です。
2つ目は、オフテイカー信用力だけを見ることです。
需要家の信用力が高くても、COD遅延、燃料価格、BESS劣化、系統接続リスクは残ります。
3つ目は、ガス火力を単純に肯定または否定することです。
短中期のfirm powerとして有効な場合がありますが、排出規制、燃料価格、脱炭素目標との整合性を見る必要があります。
4つ目は、BESSや再エネを付ければ脱炭素になると考えることです。
充電電力、環境価値、排出量、dispatch、時間単位の整合性を確認しなければなりません。
5つ目は、系統接続を後回しにすることです。
将来的な系統接続が前提なら、その時期、費用、制度変更リスクを確認する必要があります。
6つ目は、Base caseの稼働率だけを見ることです。
データセンター稼働遅延、電源COD遅延、ガス価格上昇、BESS交換費用、規制変更をDownside caseで見る必要があります。
7つ目は、発表済み容量をそのまま確定容量として扱うことです。
30GW超のBTM電源計画は大きな方向性を示しますが、すべてがFID済み・建設中・稼働確実という意味ではありません。
開発ステージ、許認可、燃料供給、資金調達、需要家契約を分けて確認する必要があります。
まとめ:AI時代の電力調達は「グリーン」だけでなく「確実に届くか」が問われる
テキサスでデータセンター向けBTM電源が急増していることは、AI時代の電力調達の変化を示しています。
これまで、データセンター事業者は、再エネPPAの重要な買い手でした。
それは今後も変わりません。
しかし、AIデータセンター需要が急増すると、再エネPPAだけでは足りない場面が出てきます。
系統接続を待てない。
送電増強が間に合わない。
早く、大量に、安定した電力が必要になる。
その結果、BTM電源、private grid、ガス火力、BESS、再エネを組み合わせる動きが出てきます。
再エネ投資家にとって重要なのは、これを単なるガス火力回帰として読むのではなく、電力調達の評価軸が変わっていると見ることです。
安い電力。
グリーンな電力。
長期契約された電力。
これらに加えて、
早く届く電力。
確実に届く電力。
需要家の稼働時期に間に合う電力。
この価値が高まっています。
初心者にとって大事なのは、まずこう理解することです。
AIデータセンターは、再エネPPAの需要を増やす。
しかし同時に、系統接続を待てない需要家を増やし、BTM電源やprivate gridを拡大させる。
これからのPPA bankabilityでは、オフテイカー信用力だけでなく、電源が本当に必要な時期に届くかを見る必要がある。
この視点を持つと、なぜテキサスのBTM電源拡大が、再エネ投資、BESS、ガス火力、PPA、プロジェクトファイナンスに関わる重要ニュースなのかが見えやすくなります。
なお、海外再エネ投資の初期検討では、PPA、スポンサー、EPC、O&M、Debt sizing、DSRA、CFADS、DSCR、カントリーリスクに加え、系統接続、BESS、燃料価格、需要家側COD、環境価値を横断的に確認する必要があります。
これらを一覧で確認したい方向けに、「海外再エネ投資プロジェクトファイナンスの初期検討チェックリスト30項目」も作成しています。
※本記事は公開情報および一般的な実務経験に基づく個人の整理であり、所属組織の見解ではありません。
