八重瀬町「伊覇二世帯の家」工事進捗

八重瀬町「伊覇二世帯の家」

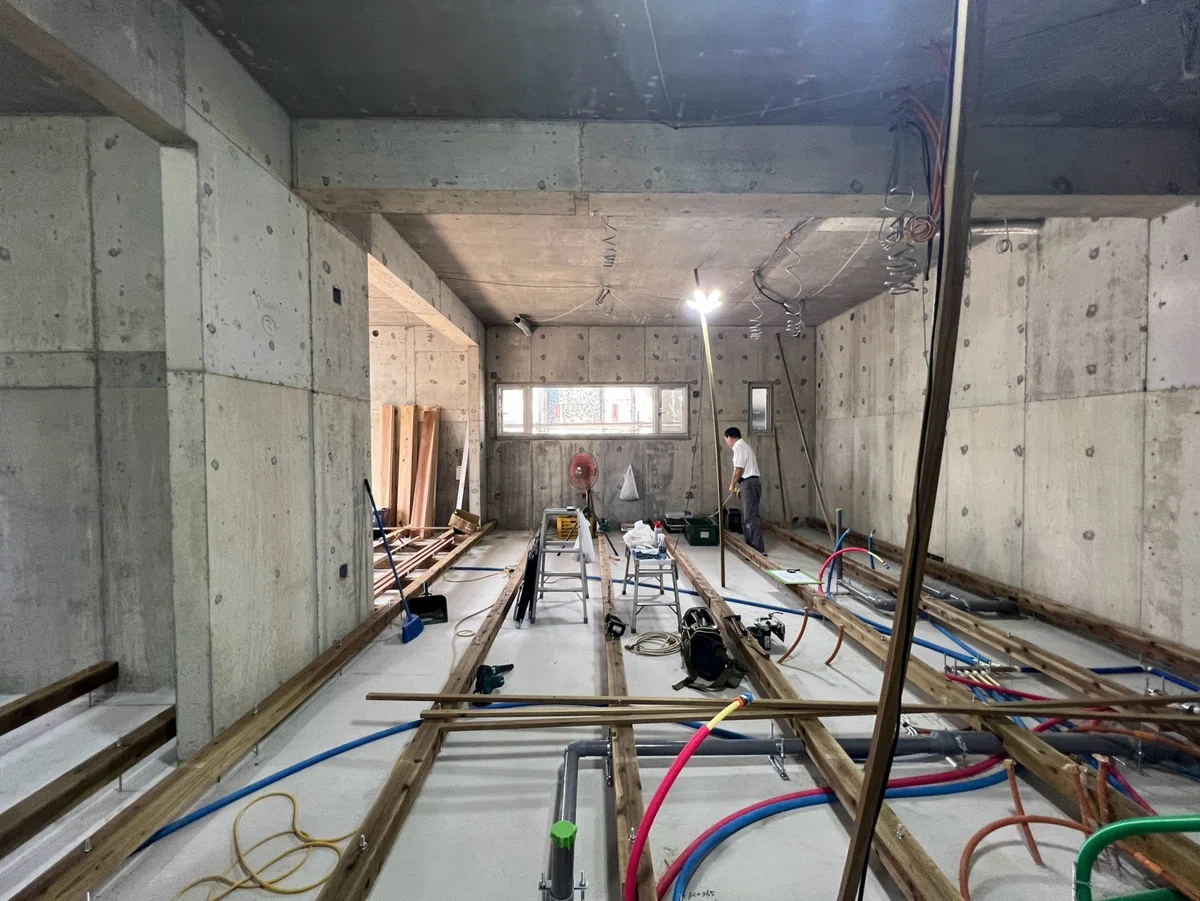

R階スラブコンクリート打設後の養生期間を終え、
現在、内部大工工事へと進捗しております。

工事進捗報告。

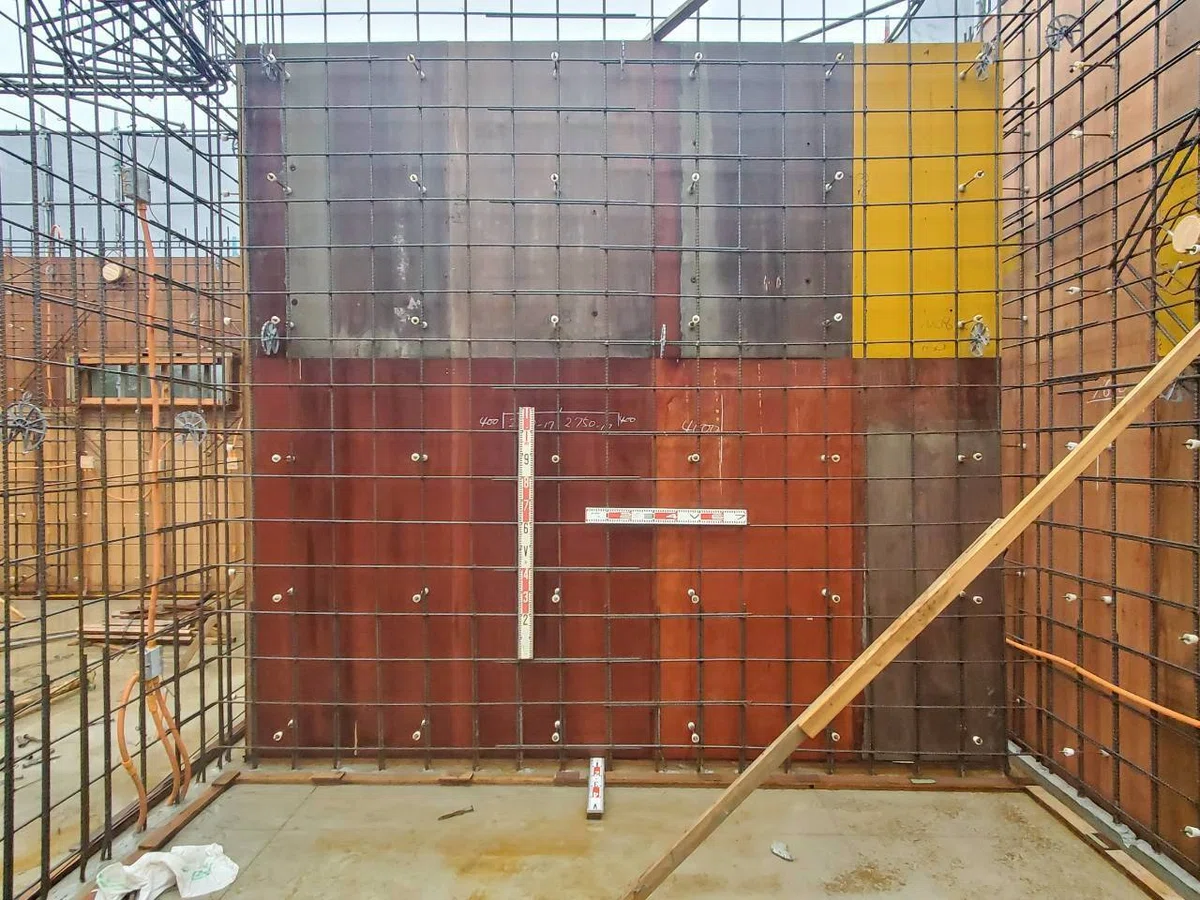

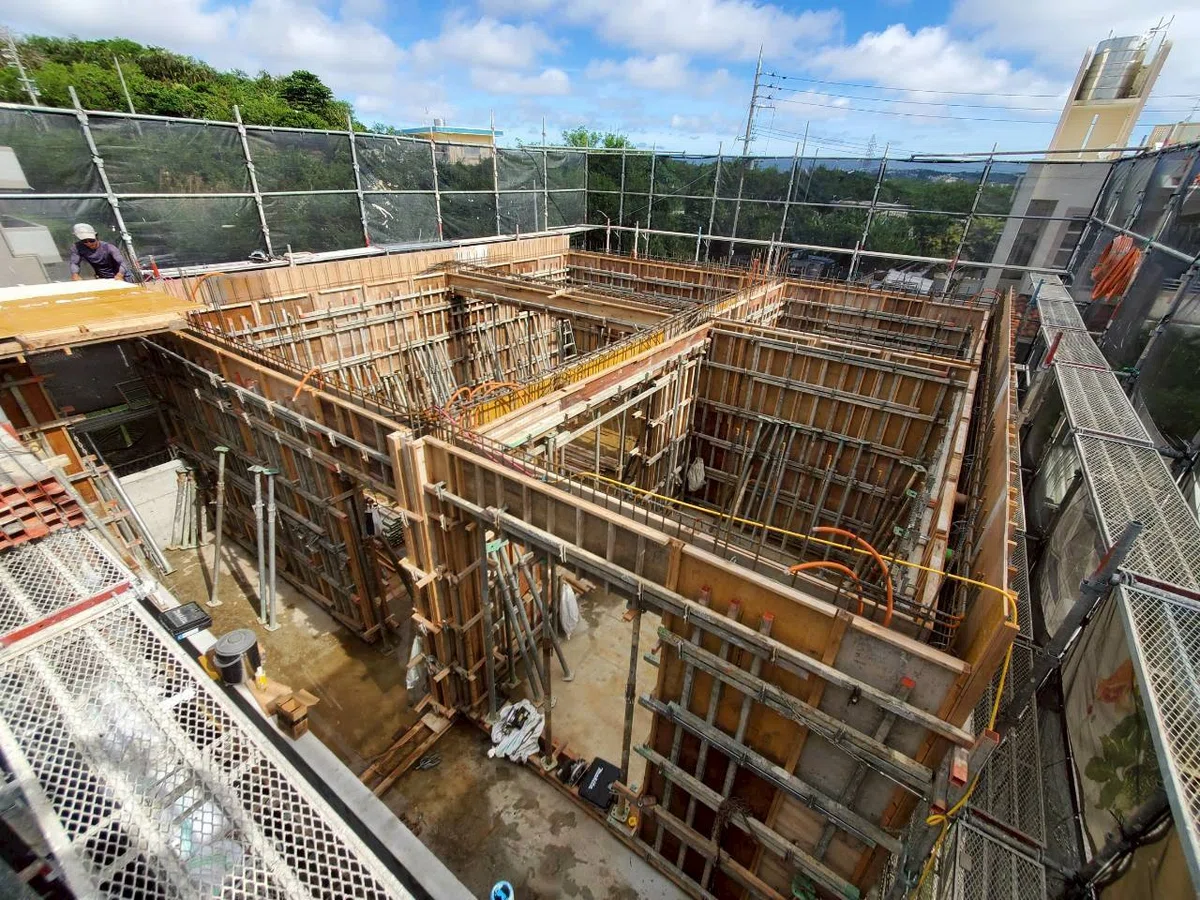

2階壁の型枠建込み・鉄筋配筋後、
壁配筋・電気設備配管へと進みます。


配管・設備設置を終え、
型枠返し前に社内検査をおこないます。


鉄筋の施工状況、給気口や換気口のスリーブ位置・開口補強筋の設置を検査表を基に確認します。是正箇所の修正を終え、社内検査は終了。

壁型枠返し後はスラブ型枠・鉄筋配筋へと進みます。

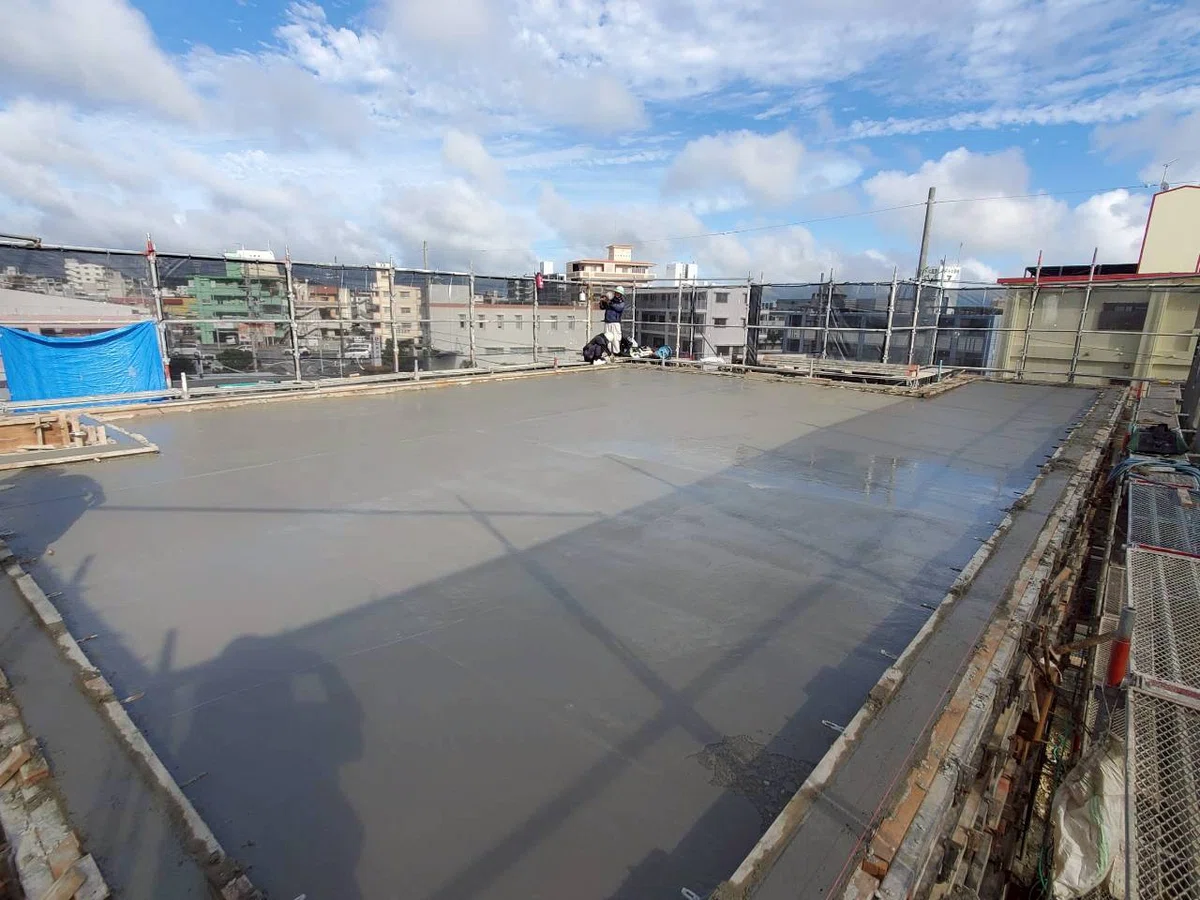

型枠建込み、50㎜厚の断熱材を敷設。

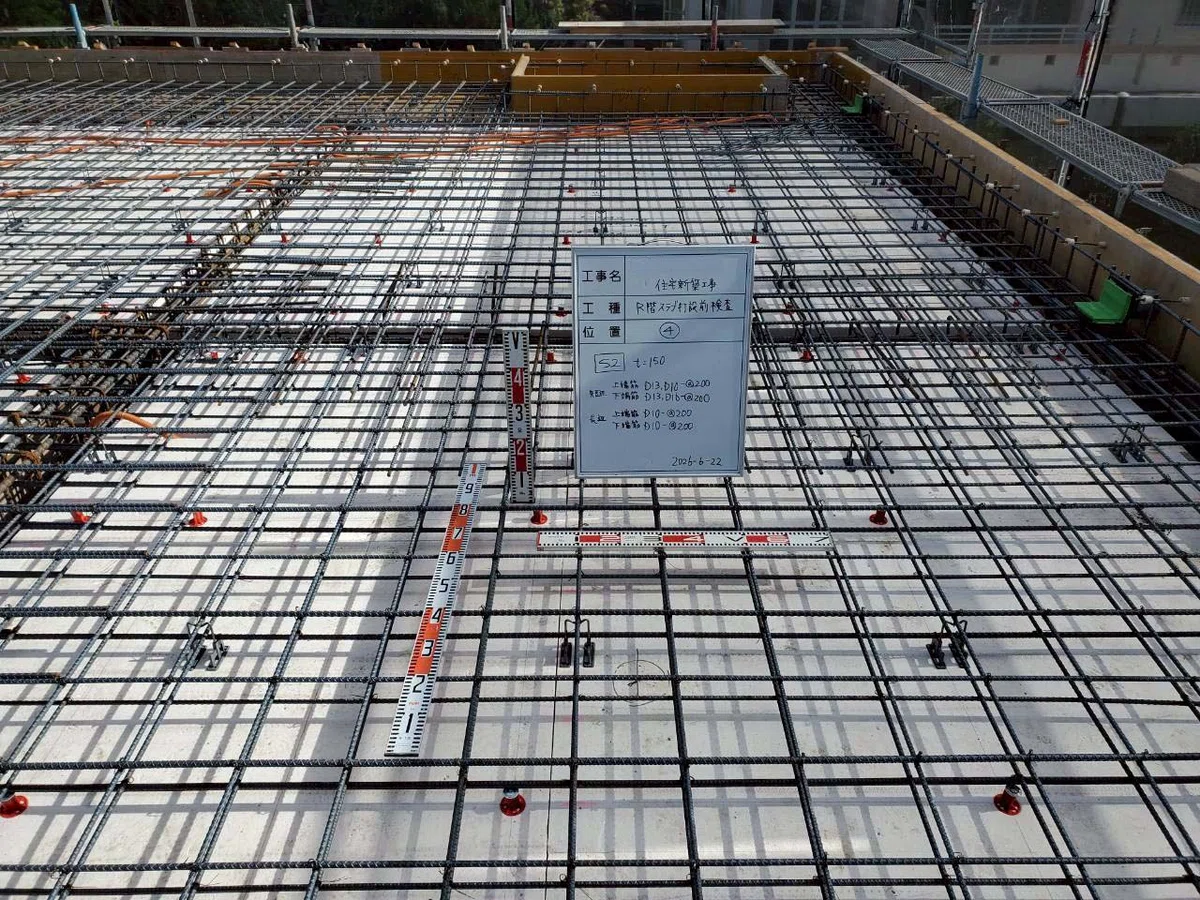

スラブ型枠が完了し、スラブ鉄筋の施工をおこないます。

パラペット吊り枠の施工も終了し、社内検査をおこないました。

図面通りに施工しているかスケールを用いて確認、
次に継手定着寸法・かぶり寸法を確認します

検査は問題なく終了し打設準備をおこないます。


打設当日

枠内の水湿しも完了し、
圧送車のセット、打設機材の準備を整えます。

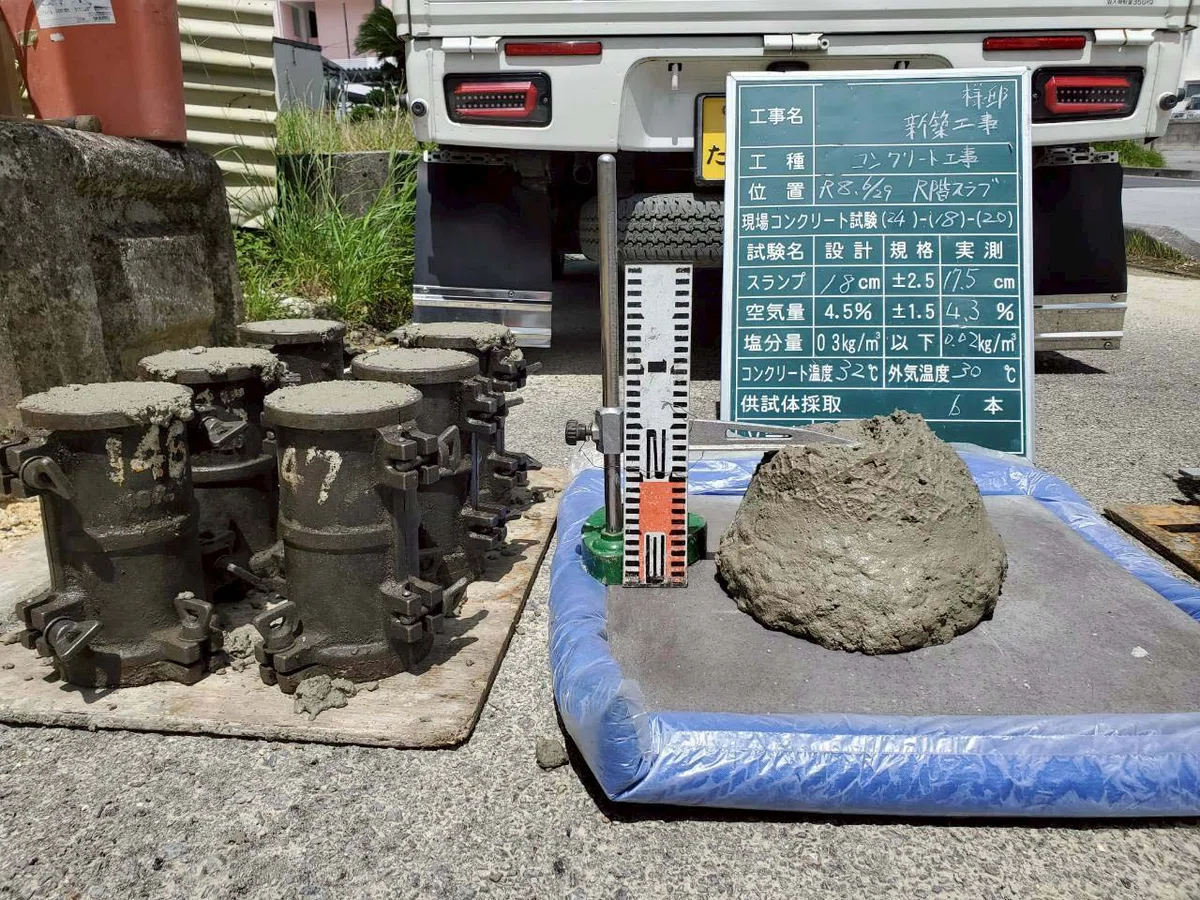

コンクリートミキサー車が到着し、まずは品質確認のためコンクリートを採取します。スランプ値、空気量、塩化物量、コンクリート温度の測定、受入れ検査開始です。

コンクリート強度が設計図書と相違ないか受入確認、
テストピースの採取も完了し、受け入れ検査は問題なく終了。

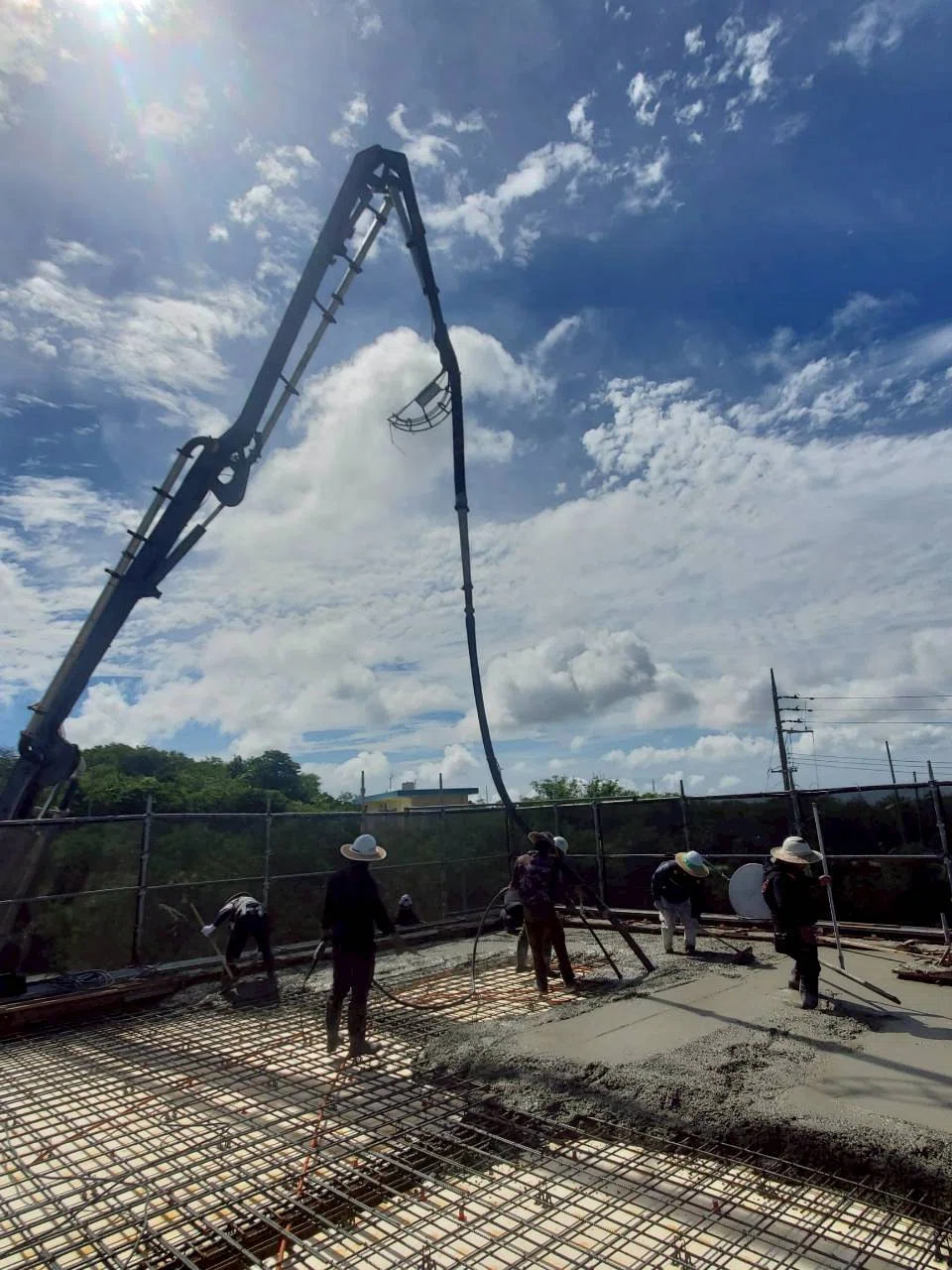

打設開始です。

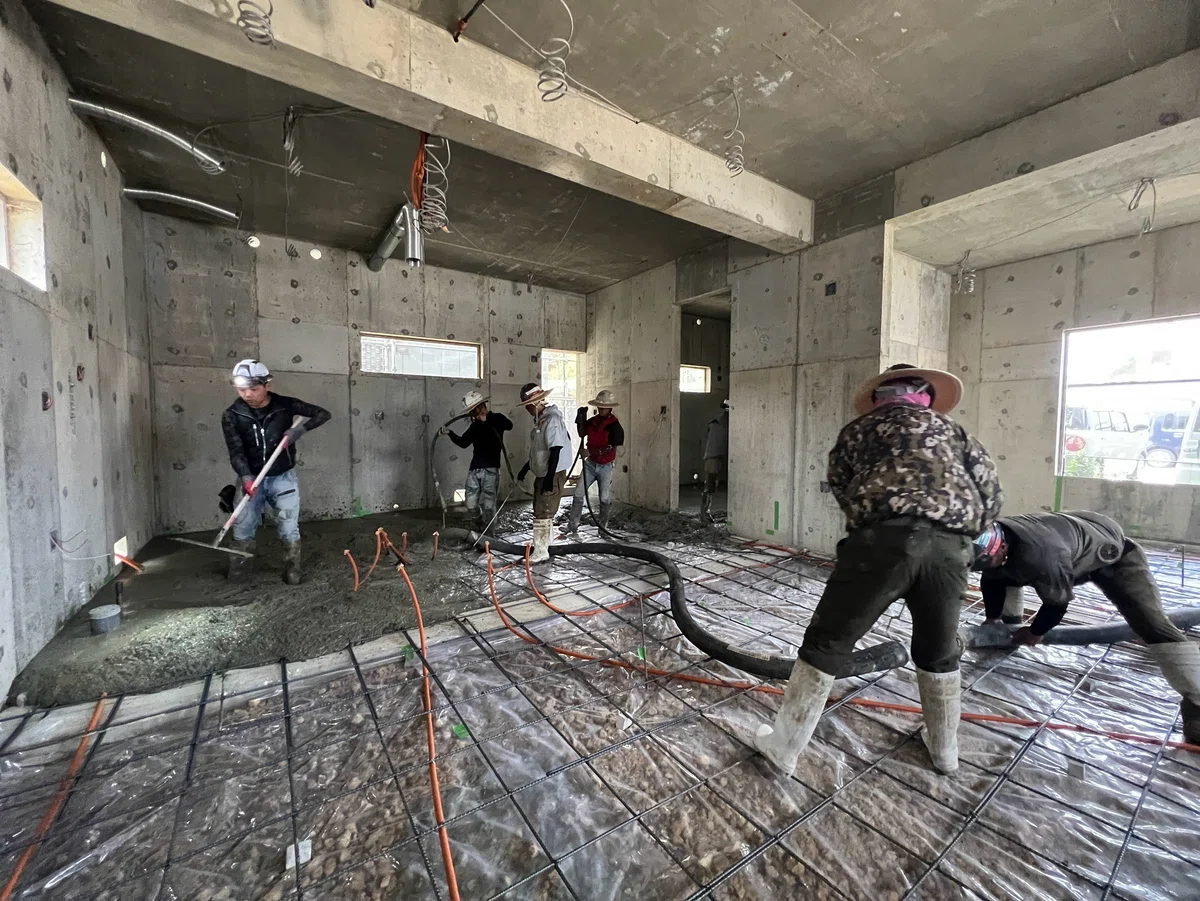

1スパンごとに壁、梁からコンクリートを打込み、
密実なコンクリートに仕上げるため
上部と壁からバイブレーターを使用し締め固めます。



打設終了後は、
お施主様にご準備いただいたお食事をいただきました。
ひと仕事終えた職人さんの労をねぎらうお祝いのご馳走です。




打設は無事に終了しました。
職人の皆さんお疲れ様でした。

施主 T 様、当日はお忙しいところ、
お食事や飲み物をご準備いただき本当にありがとうございました。
ご馳走様でした。

無事にコンクリート打設完了しました。
施主 T 様、この度は上棟おめでとうございました。

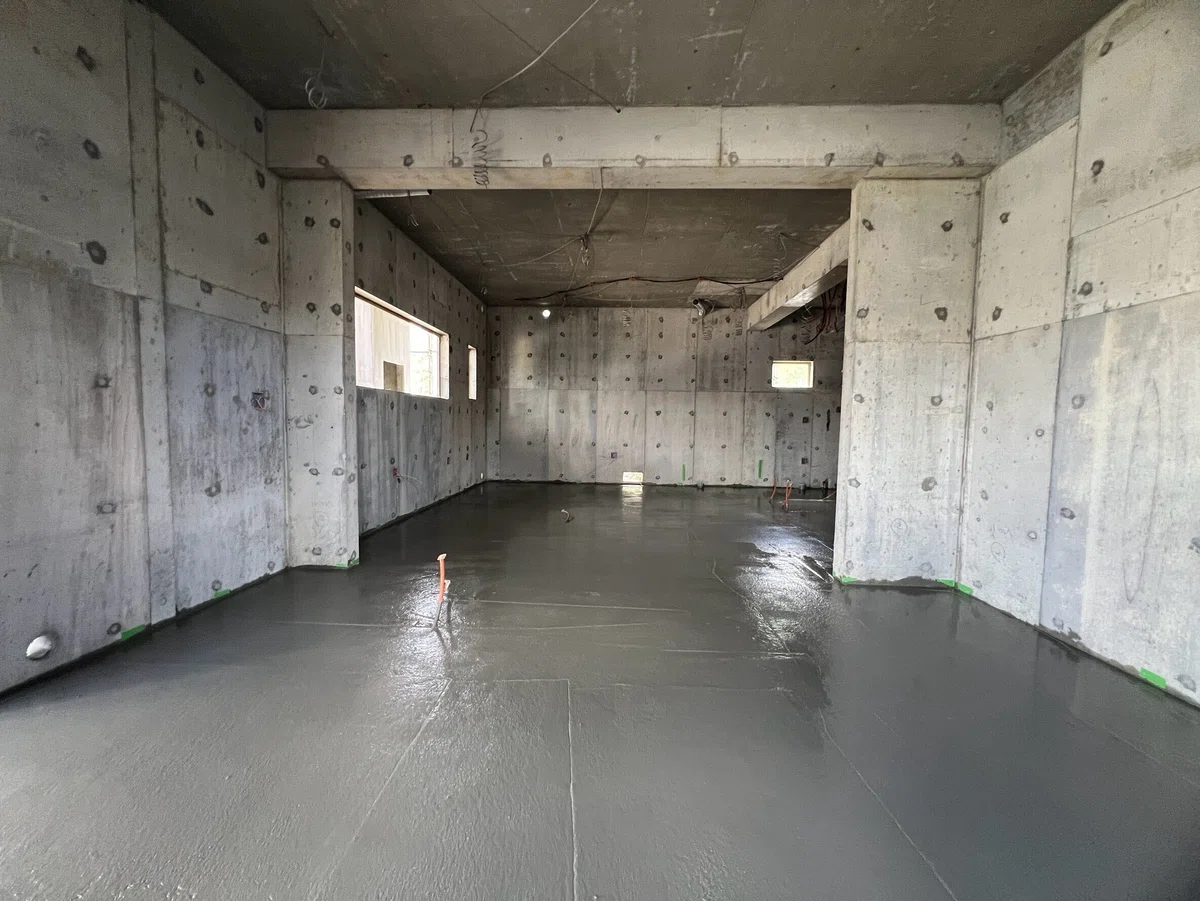

工程は型枠解体・仕上げ左官補修、外部建具建込み、
内部仕上工事へと進捗しております。
引き続き注意深く丁寧に工事を進めてまいります。
