「ITニュース」|創業7カ月の新興クラウドに100億ドル——Anthropicの計算資源調達、その相手はまだ「非公表」
はじめに
2026年8月4日、BloombergとTechCrunchが、Anthropicが創業7カ月の新興AIクラウド事業者Volta Infra Holdingsと6年・100億ドル規模の計算資源契約を結んだと報じました。供給元は、ビットコインマイニング企業Bitdeerが保有するノルウェーの水力発電データセンターです。
読みどころは2点あります。1つは、この契約の当事者がAnthropicであることは、Bitdeer・Volta・a16zいずれの公式発表でも明かされておらず、匿名筋を引用したメディア報道でのみ確認できる情報だという点です。もう1つは、GPUの出資者であるNVIDIAが同時にGPUの供給元でもあるという「循環的な資本構造」に、複数のメディア・アナリストが懸念を示している点です。
※ 本記事は2026年8月時点の報道各社・企業公式発表に基づく速報情報です。今後の詳細開示や訂正により内容が変動する可能性があります。

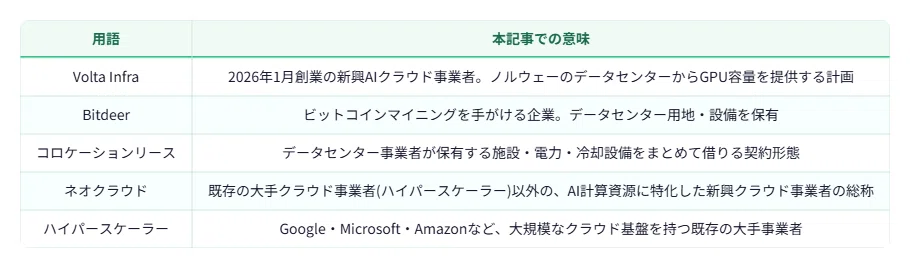

この記事での用語

1. 何が起きたのか(結論)
BloombergとTechCrunchが2026年8月4日、匿名の情報筋を引用し、Anthropicが新興AIクラウド事業者Volta Infra Holdingsと6年・100億ドル規模の計算資源契約を結んだと報じました。
供給元は、ビットコインマイニング企業Bitdeerが保有するノルウェー・Tydalのデータセンター(総容量133MW、電力は水力発電100%)で、NVIDIA製の最新GPU「Vera Rubin」を搭載する計画です。稼働は2026年12月末・2027年3月末の2フェーズを目標としています。
同日、Bitdeerは子会社経由でVoltaの子会社と16年・約47億ドルのコロケーションリース契約を結んだとIRで公式発表しましたが、顧客名は「a leading AI lab(大手AIラボ)」とのみ記載され、社名は明かされていません。
同じくa16zも公式ブログでVoltaへの出資と「100億ドル規模の戦略的パートナーシップ」への言及を発表していますが、こちらもAnthropicの社名は一切登場していません。
2026年8月5日時点で、Anthropic自身の公式サイトに本件を裏付ける発表は確認できていません。契約主体がAnthropicであること自体、一次発表のいずれでも確認されていない点に注意が必要です。
Voltaは2026年1月創業で、元Brookfield Asset Management幹部らが立ち上げました。同月、a16z・Altimeter Capitalの共同リードで3億ドルの資金調達を実施し、評価額は24億ドルとされています(報道ベース)。NVIDIA・Michael Dell個人も出資者に名を連ねています。
忙しい方向けに一言でいうと、
「創業7カ月、実績ゼロの新興クラウドに100億ドル」——AnthropicとされるAI大手の計算資源契約は、当事者名を含め一次発表のどこにも明記されていない、報道ベースの情報です。
2. なぜ今この契約が注目されるのか
Anthropicは、GoogleやMicrosoft、Amazonといった既存の大手クラウド事業者との大型契約を積み重ねてきました。
2025年10月、Google CloudとTPU最大100万個・1GW超の容量確保で提携(金額非公表)。
2025年11月、Microsoft・NVIDIAとの提携を発表。AnthropicがAzureクレジット最大300億ドルを購入・最大1GWの容量を確保する一方、NVIDIAが最大100億ドル、Microsoftが最大50億ドルをAnthropicに出資しました(評価額約3500億ドル)。
2026年4月、CoreWeaveと68億ドル規模のマルチイヤー契約を締結。
2026年4月、AWSと今後10年で1000億ドル超の技術投資をコミットし、最大5GWの容量確保を約束。AmazonはAnthropicに最大250〜330億ドルを出資したとされています。
2026年7月、AMDと最大2GWのGPU展開契約を締結。
Volta案件は、この延長線上で調達先をさらに分散させる動きの一つと位置づけられます。AI業界全体で電力確保がボトルネック化する中、既存ハイパースケーラーだけでなく、ビットコインマイニング企業の遊休電力・データセンター用地を含む新興インフラ事業者からの調達が広がっている流れの一環です。
一方で、チップ供給元であるNVIDIAがVoltaへの出資者でもあり、同時にVoltaが調達するGPUの納入元でもあるという「循環的な資本構造」については、複数のメディア・アナリストが懸念を示しています。AI需要が期待を下回った場合、この構造が損失を増幅するリスクがあるという論調です。ただし、これはあくまで懸念の表明であり、断定的な結論が出ているわけではありません。
3. 短期・中期・長期の整理
時間軸定義:
短期: 0〜3か月
中期: 3か月〜1年
長期: 1年以上
3-1. 短期(0〜3か月)
予想される動き: Anthropic・Volta・Bitdeerいずれかからの公式確認や追加の情報開示が出る可能性があります。データセンターの建設・機材搬入の進捗が報じられる可能性もあります。
不確実性: 現時点で契約当事者としてのAnthropicの名前は一次情報で確認されておらず、報道の前提自体が覆る可能性はゼロではありません。
効果が出にくい条件: 各社が匿名性を維持したまま公式確認をしない場合、事実確認が停滞し話題性が薄れていきます。
3-2. 中期(3か月〜1年)
予想される動き: 2026年12月末・2027年3月末の稼働目標に沿って、ノルウェー拠点の稼働開始や実際の計算資源提供が報じられる可能性があります。ビットコインマイニング企業のAI転換(Core Scientific、Cipher Mining、IRENなど)がさらに進むと見られます。
不確実性: データセンターの建設・電力接続・GPUの供給タイミングに遅延リスクがあります(半導体供給、建設許認可など一般的なインフラプロジェクトのリスク)。
効果が出ない条件: AI計算需要の伸びが鈍化しAnthropic側が契約規模を見直す、あるいは他の調達先で十分賄える場合、Volta案件の実質的なインパクトは限定的にとどまります。
3-3. 長期(1年以上)
予想される動き: 「ネオクラウド」とビットコインマイニング企業のAI転用という調達モデルが、業界標準の一角として定着する可能性があります。NVIDIAが出資者かつ供給元という循環構造の是非が、AIインフラ投資バブル論の一部として継続的に議論される可能性もあります。
不確実性: AI需要の中長期的な伸びそのものが不確実です(生成AI市場の成長鈍化シナリオ、規制強化などの外部要因)。
効果が出ない条件: AI投資全体が過熱から調整局面に入った場合、新興クラウド事業者への与信・出資構造が資金繰りリスクとして顕在化し、逆に業界の警戒材料となる可能性があります。

4. 混同しやすい点

5. まとめ
BloombergとTechCrunchの2026年8月4日の報道によると、Anthropicは創業7カ月の新興AIクラウド事業者Volta Infra Holdingsと6年・100億ドル規模の計算資源契約を結び、ビットコインマイニング企業Bitdeerが保有するノルウェーの水力発電データセンターからGPU容量を確保する計画です。ただし、契約当事者がAnthropicであることは、Bitdeer・Volta・a16zいずれの公式発表でも明かされておらず、報道ベースの情報にとどまります。GoogleやMicrosoft、Amazonなど既存の大手クラウド事業者との契約に続く調達先分散の一環と見られる一方、NVIDIAが出資者かつ供給元を兼ねる資本構造への懸念も指摘されています。今後、当事者からの公式確認や続報の有無を注視する必要があります。
主な参照
Bloomberg: Anthropic Inks $10 Billion Computing Deal With New Cloud Startup(2026-08-04)
TechCrunch: Anthropic signs $10 billion deal with AI cloud startup Volta(2026-08-04)
Bitdeer IR公式発表: Bitdeer Announces $4.7 Billion 16-Year AI/HPC Data Center Lease(2026-08-04)
関連記事
免責
本記事の金額・評価額・契約条件は2026年8月時点の報道各社(Bloomberg、TechCrunchなど)および企業公式発表に基づく速報情報であり、今後の詳細開示や訂正により変動する可能性があります。投資判断の材料として使う場合は、各社の正式開示・IR資料を必ず確認してください。本記事は投資助言を目的としたものではありません。
