3-C-4 系統用蓄電池ビジネス

~投資判断は『楽観シナリオ』ではなく『シナリオ幅』で行え:2026年規制節目を起点に~
記事番号:3-C-4 / 基準日:2026年4月末 / Smart Energy Consulting
『投資回収4〜6年』──この単一値を経営判断の前提にした事業者は、悲観シナリオの存在を知らないか、知っていて目を背けたかのどちらかである。
本稿の主張 系統用蓄電池の投資判断は、楽観シナリオの単発回収年数ではなく、複数シナリオでのNPV・IRR分布として評価する必要がある。本稿は、(1)7構成要素マンダラ(許認可独立化・通信/CS GL含む)、(2)2026年規制強化2点(接続保証金10%・件数上限)+ノンファーム型接続5〜7年、(3)長期脱炭素OS 3回分実績+シナリオ別NPV(3-C-3と整合)、(4)BESSファイナンス4類型+契約3類型(Merchant/Toller/PPA)、(5)補助金感度(採否で中位→悲観移行)、(6)3-C-4版特化ロードマップ・診断──を提示する。
基準日・前提・略語 本稿は2026年4月末時点。記事番号3-C-4/最終更新2026年5月/版v2.0。【略語】BESS=Battery Energy Storage System/PCS=Power Conditioning System/PF=Project Finance/PB=Project Bond/OS=オークション/CS GL=サイバーセキュリティガイドライン。【国家政策の追い風】第7次エネルギー基本計画(2025年2月策定)でBESSは『系統安定化の必須要素』と明確に位置付けられ、本稿のシナリオ幅評価論はこの国家政策の長期的継続性を前提とする。

1. 系統用蓄電池事業の7構成要素マンダラ(旧6→7要素:許認可独立化)

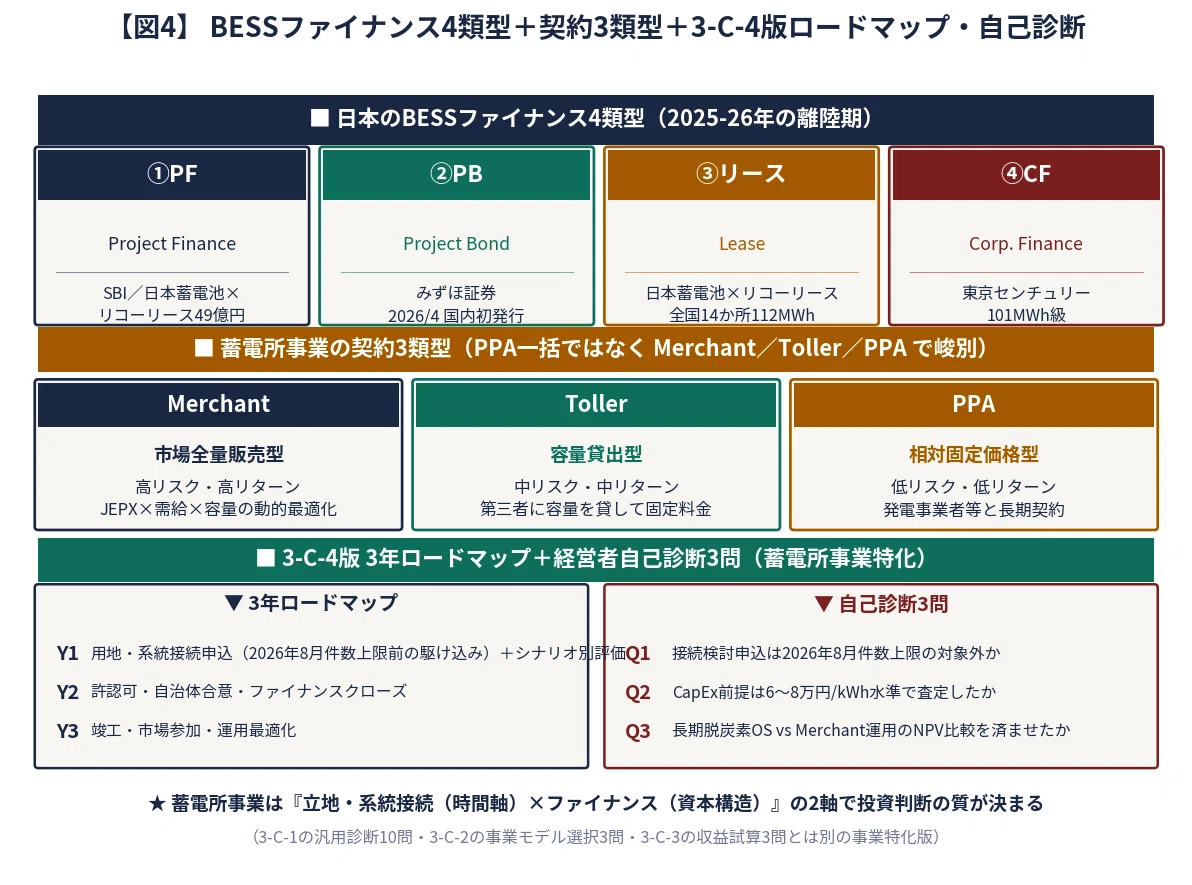

系統用蓄電池は、特別高圧クラスで50〜100MW、高圧クラスで5〜20MWが2026年時点の国内主流である(100MW級は希少)。事業は7構成要素に分解できる(図1)。本v2では旧版の6要素から『許認可・規制対応』を独立化し、ハードに通信・SCADA・サイバーセキュリティ機器を含めた完全版へ拡張した。


図1:系統用蓄電池事業の7構成要素マンダラ。①立地/②許認可・規制対応(消防法・電気事業法・自治体条例・地元合意)/③ハード(蓄電池本体・PCS・変圧器・建屋・通信/SCADA/CSセキュリティ機器、ERAB CS GL Ver.3.0準拠)/④系統接続(託送・連系協議・ノンファーム型接続)/⑤運用/⑥市場参加/⑦ファイナンス(PF・PB・リース・CF+Merchant/Toller/PPA)。
①立地は用地確保・系統接続点の物理的位置の確保。②許認可・規制対応は消防法(リチウムイオン蓄電池の指定数量・防火区画)・電気事業法・自治体条例(茨城・宮崎・福島等で蓄電所立地ガイドライン制定済)・環境影響評価・地元合意。2024年以降、自治体条例制定の動きが加速しており、立地と並列の独立要素として扱うべきである。③ハードは蓄電池本体(セル+モジュール+ラック)/PCS/変圧器/建屋・空調・消火設備/通信・SCADA・EMS連携機器(サイバーセキュリティ機器を含む、ERAB CS GL Ver.3.0準拠/日本発のIEC SRD 63443-1の2025年発行を踏まえる)。④系統接続は次章で詳述する。⑤運用はEMS/DERMSと市場入札ロジック。⑥市場参加は容量・需給調整・JEPX・長期脱炭素オークションへの応募。⑦ファイナンスは第5章で詳述する。
So what? 事業は7構成要素(許認可を独立化+ハードに通信/SCADA/CSセキュリティを含む)。規模感は特高50〜100MW・高圧5〜20MWが国内主流。100MW級を上限と誤認するな。

2. 2026年の系統接続規制強化(基準日直後の構造変化)

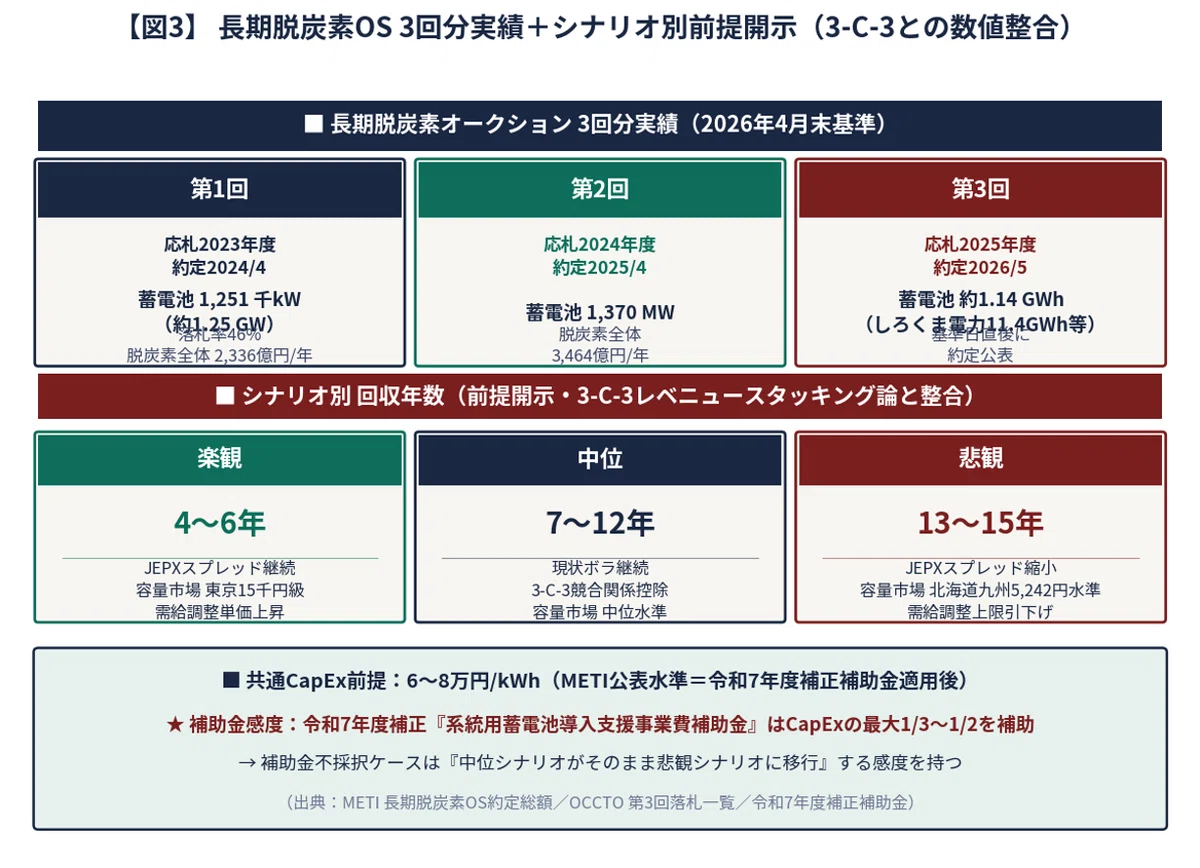

基準日2026年4月末の直後に発動する2大規制強化は、新規参入の経済性とタイムラインを根本から変える(図2)。①2026年4月:系統接続保証金が5%→10%に倍増(高圧案件先行、特別高圧へ拡大予定)。②2026年8月:接続検討申込に1事業者あたり5〜11件/地域の件数上限が適用開始(受付済みでない案件にも遡及適用の可能性)。背景は、2025年9月末時点で接続検討申込が約15,000件・約1.6億kW(前年比急増)まで膨張した『空押さえ』問題への規制対応である。新規参入者は『2026年8月以前申込済の先行優位』と『件数上限下での選別投資』の二極化に直面する。

図2:2026年系統接続規制強化(規制①接続保証金5→10%、規制②件数上限5〜11件/地域)+ノンファーム型接続。METIは『蓄電池の計画値制御によるノンファーム型接続の導入には5〜7年を要する』と明示しており、投資の時間軸は接続検討→工事→ノンファーム適用判断の3層で構成、5〜7年スパンで設計する必要がある。
系統接続は3層で構成される。①託送契約、②連系協議、③ノンファーム型接続の適用判断──であり、しばしば事業全体の最大の律速要因となる。特に蓄電池のノンファーム型接続(計画値制御方式)は本格運用までに5〜7年を要するとMETIが明示している。これは投資の時間軸を大きく左右する。再給電方式(基幹系統)と計画値制御方式(ローカル系統)の制度区別を理解した上で、2026年度から開始される順潮流側ノンファーム型接続の実運用にも対応した事業計画が必要である。
So what? 2026年4月の接続保証金10%倍増・8月の件数上限規制で『先行優位 vs 選別投資』の二極化が確定。ノンファーム型接続は本格運用まで5〜7年──投資の時間軸は5〜7年スパンで設計せよ。

3. 長期脱炭素OS 3回分実績とシナリオ別NPV(3-C-3との数値整合)

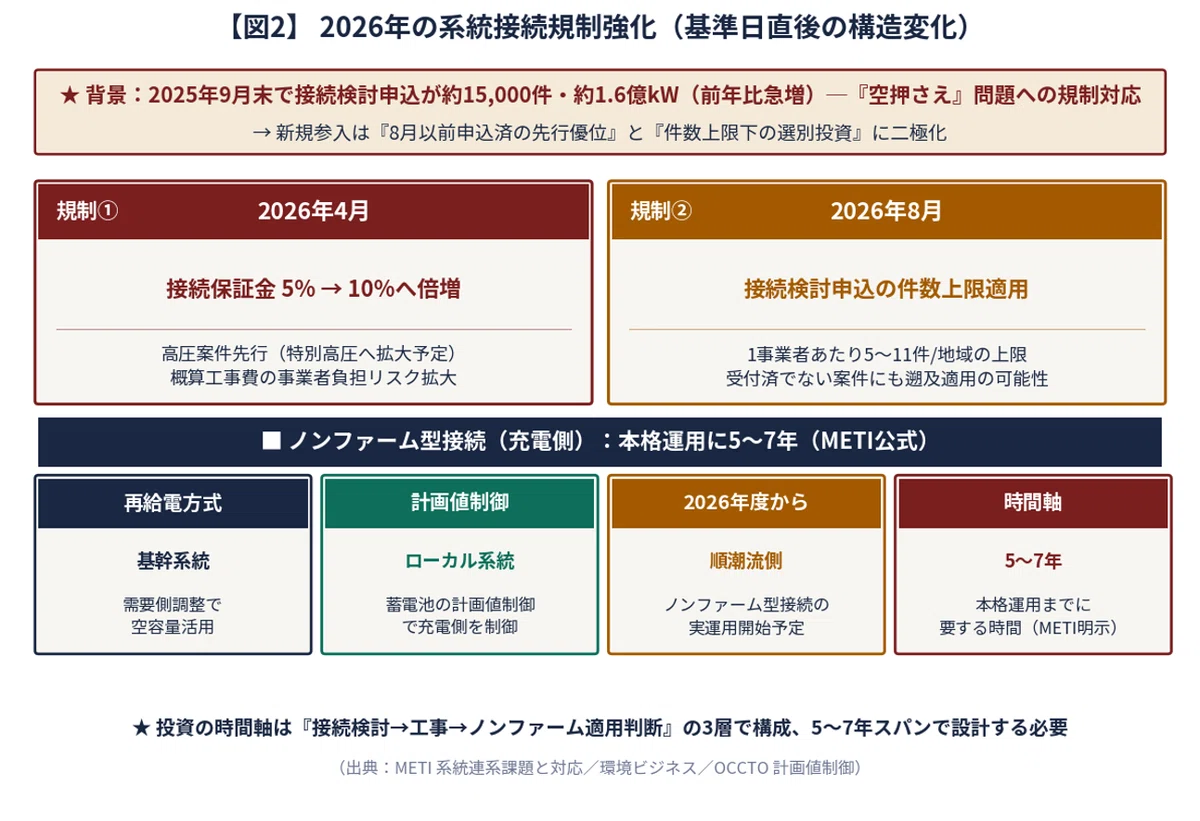

長期脱炭素電源オークションは2026年4月末時点で3回分の応札・約定実績が積み上がった。①第1回(応札2023年度/約定2024年4月):蓄電池1,251千kW=約1.25GW落札(落札率46%)、脱炭素電源全体で2,336億円/年。②第2回(応札2024年度/約定2025年4月):蓄電池約1,370MW落札、脱炭素電源全体3,464億円/年。③第3回(応札2025年度/約定2026年5月)は基準日直後に約定公表(個別案件46MW級が主力、しろくま電力11.4GWh=5件、ヘキサ・エネルギー46,927kW等)。本稿が前提とする業界実感は第1〜2回までを基盤に形成されている(図3上段)。

図3:長期脱炭素OS 3回分実績(蓄電池累計約4〜5GW級)と、シナリオ別回収年数(楽観4〜6年/中位7〜12年/悲観13〜15年)。3-C-3レベニュースタッキング論との数値整合を取り、共通CapEx前提6〜8万円/kWh(METI公表水準=令和7年度補正補助金適用後)を明示。補助金不採択ケースは中位→悲観への移行感度を持つ。
シナリオ前提を明示する。共通CapEx:6〜8万円/kWh(METI『需要家側蓄電システム導入見通し』公表水準・2024年度5.4万円/kWh、2030年度目標6万円/kWh、令和7年度補正補助金適用後)。楽観シナリオは、JEPXの日内スプレッド継続拡大、容量市場約定価格東京エリア15千円/kW級、需給調整市場ΔkW単価上昇、回収4〜6年。中位シナリオは、現状ボラ継続、3-C-3で論じた競合関係(物理競合・待機義務・劣化費)を控除、回収7〜12年。悲観シナリオは、JEPXスプレッド縮小(再エネ余剰時間帯の長時間化・火力出力調整能力向上による)、需給調整市場の上限価格引下げ(2026年度実施済)、容量市場価格低下(北海道九州2025年度5,242円/kW水準への収斂)、回収13〜15年。
補助金感度も明示すべき重要論点である。令和7年度補正『再生可能エネルギー導入拡大・系統用蓄電池等電力貯蔵システム導入支援事業費補助金』はCapExの最大1/3〜1/2を補助するスキームが継続している。本稿のシナリオは『補助金適用後CapEx』を前提としており、補助金不採択ケースは中位シナリオがそのまま悲観シナリオに移行する感度を持つ。経営判断は3シナリオの単純平均ではなく、各シナリオの発生確率を踏まえたNPV・IRRの分布として整理すべきである。
So what? シナリオ幅で投資判断せよ──楽観4〜6年/中位7〜12年(3-C-3整合)/悲観13〜15年。共通CapEx前提6〜8万円/kWhを開示し、補助金感度(採否で中位→悲観移行)も意思決定に織り込め。

4. 日本のBESSファイナンス4類型と契約3類型(2025-26年の離陸期)

2025〜2026年は国内BESSファイナンスの『離陸期』であり、4類型が確立した(図4上段)。①プロジェクトファイナンス(PF):SBI/日本蓄電池×リコーリース49億円(全国14か所112MWh)、東京センチュリー101MWh級などの実績。②プロジェクトボンド(PB):みずほ証券による国内初の系統用蓄電所向けPB発行(2026年4月)が画期的事例。③リース型:日本蓄電池×リコーリース(同上案件)が代表。④コーポレートファイナンス(CF):自社バランスシートで調達する大手事業者向け。資金調達手段の選択肢が拡張したことで、新規参入のハードルが構造的に下がっている。

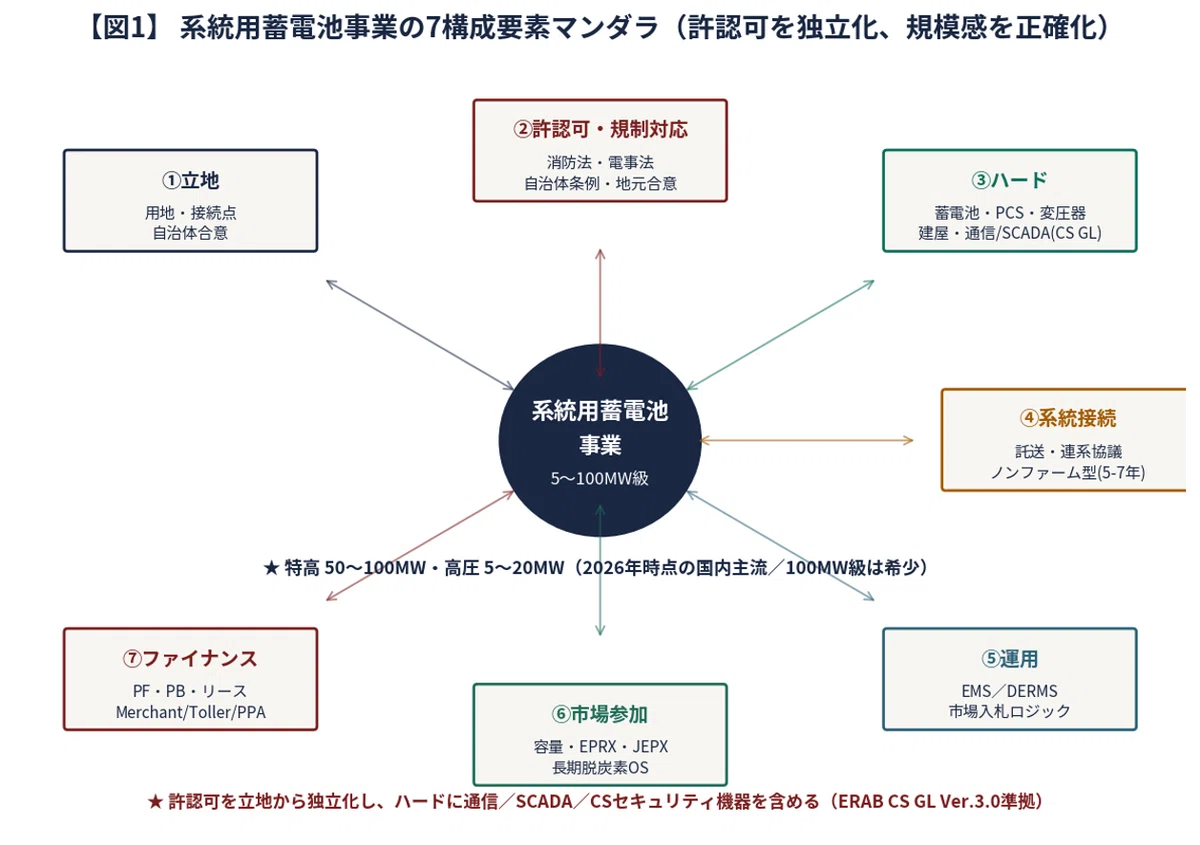

図4:日本のBESSファイナンス4類型(PF・PB・リース・CF)と契約3類型(Merchant=市場全量販売型/Toller=容量貸出型/PPA=相対固定価格契約型)、および3-C-4版の3年ロードマップ・自己診断3問。
蓄電所はPPAではなくToller型契約(容量貸出)またはMerchant型運用が一般的であり、PPA一括表現は誤解を招く。契約類型は3つに峻別すべきである。Merchant型は市場全量販売型で、JEPX×需給調整×容量の動的最適化により高リスク・高リターンを狙う。Toller型は容量貸出型で、第三者(発電事業者・小売事業者等)に容量を貸して固定料金を受け取る中リスク・中リターン構造。PPA型は相対固定価格契約型で、発電事業者等と長期契約を結ぶ低リスク・低リターン構造である。事業者は自社の資本コスト・リスク許容度・市場参加能力に応じて3類型を選択する。
So what? BESSファイナンスは4類型(PF/PB/リース/CF)、契約は3類型(Merchant/Toller/PPA)。PPA一括表現は粒度が粗い。2025-26年の事例累積で資金調達の選択肢は構造的に拡張した。

5. 3-C-4版 蓄電所事業特化のロードマップと自己診断

本稿固有の3年ロードマップは、2026年規制節目を起点に組み立てる。Year 1:用地・系統接続申込(2026年8月件数上限前の駆け込み)+シナリオ別事業性評価。Year 2:許認可・自治体合意・ファイナンスクローズ。Year 3:竣工・市場参加・運用最適化。経営層が議題化すべき3問は次のとおりである。Q1『自社案件の接続検討申込は2026年8月件数上限の対象外か』、Q2『CapEx前提は6〜8万円/kWh水準で査定したか』、Q3『長期脱炭素オークション参加 vs Merchant運用のNPV比較を済ませたか』。3-C-1の汎用診断10問・3-C-2の事業モデル選択3問・3-C-3の収益試算3問とは別に、本稿固有の蓄電所事業3問を取締役会報告事項として運用することを推奨する(図4下段)。
So what? 蓄電所事業は『立地・系統接続(時間軸)×ファイナンス(資本構造)』の2軸で投資判断の質が決まる。本稿特化の3年ロードマップと自己診断3問で意思決定の客観性を担保せよ。

【コラム】Smart Energy Consultingの視点:『シナリオ幅』を経営に組み込む

私たちが新電力・系統用蓄電池事業者経営層に申し上げているのは、業界推計の楽観シナリオを『可能性の上限』として位置づけ、中位・悲観の自社試算と組合せて経営判断することである。基準日2026年4月末は国内系統用蓄電池ビジネスの最大の制度節目(第3回長期脱炭素OS約定直前/接続保証金10%倍増/件数上限規制8月開始/第7次エネ基本計画下での補助金強化)であり、ここでシナリオ幅評価論を取り入れた事業者と、楽観単一値で意思決定した事業者の3年後の業績差は決定的なものとなる。3-C-1(全体像)→3-C-2(事業モデル分類)→3-C-3(レベニュースタッキング)→本稿3-C-4(系統用蓄電池ビジネス)の連載ロジックは、まさにこの『シナリオ幅で判断する経営力』を体系化するための実装パッケージである。

関連記事・連載マップ

● 【連載全体マップ】3-C 分散型リソース(本稿は3-Cの第4章/全8章・系統用蓄電池の実装論)
● 3-C-1 VPP・AGG・ERABの全体像(本連載既刊・改訂版v2)/3-C-2 事業モデル分類(既刊・改訂版v2)
● 3-C-3 レベニュースタッキング戦略(既刊・改訂版v2)/3-C-7 リソース獲得とポートフォリオ設計(未公刊・2026年中改訂版予定)
● 3-A-7 業界エコシステム論(既刊)/4-3 系統用蓄電池の基礎(既刊)/5-4 系統用蓄電池の実務(既刊)

【SEC独自フレーム】7構成要素マンダラ(許認可独立化)/2026年規制節目フレーム/長期脱炭素OS 3回分実績/3シナリオNPV評価+補助金感度/BESSファイナンス4類型+契約3類型/3-C-4版蓄電所事業特化ロードマップ・自己診断3問

Sources(参考文献・出典URL)

● METI 長期脱炭素電源オークション(EGC):https://www.egc.meti.go.jp/info/business/decarbonization/
● OCCTO 容量市場関係:https://www.occto.or.jp/various/capacity-market/ / 第3回長期脱炭素OS落札一覧(260513公表)
● METI 長期脱炭素OS 第1〜2回約定総額(2,336億/3,464億円):https://www.meti.go.jp/shingikai/enecho/denryoku_gas/jisedai_kiban/stable_power_supply_wg/
● OCCTO 需給調整市場検討小委:https://www.occto.or.jp/iinkai/jukyuchousei/index.html / EPRX:https://www.eprx.or.jp/
● METI 系統用蓄電池の現状と課題:https://www.meti.go.jp/shingikai/enecho/denryoku_gas/saisei_kano/pdf/062_05_00.pdf
● METI 系統連系課題と対応(ノンファーム型接続5〜7年):https://www.meti.go.jp/shingikai/enecho/denryoku_gas/saisei_kano/smart_power_grid_wg/
● METI 需要家側蓄電システム導入見通し(CapEx水準)/令和7年度補正 系統用蓄電池導入支援事業費補助金
● ERABハンドブック/ERABガイドライン2025年11月改定/ERABサイバーセキュリティGL Ver.3.0(2025年5月改定)
● BESSファイナンス事例:SBI/みずほ証券PB(2026/4)/日本蓄電池×リコーリース49億円・112MWh/東京センチュリー101MWh
● 接続規制:接続保証金10%(eco-shinrai-service.com)/件数上限5〜11件/地域(環境ビジネス)

(基準日:2026年4月末 / Smart Energy Consulting / v2.0)
