【現場崩壊を防ぐ】なぜあの工場はトラブルを未然に防げるのか?4M変化点(3H)管理で不良率をゼロにする実践ロードマップ
なぜ、あなたの工場のトラブルは「いつも同じようなタイミング」で起きるのか?
「またか……」
朝一番、生産ラインからの呼び出し音。駆けつけたあなたの目に飛び込んできたのは、無残に積み上がった不良品の山と、青ざめた顔で立ち尽くすオペレーターの姿。納期は目前、顧客への説明、原因究明のレポート作成、そして何より、現場に漂う重苦しい空気――。
第1セクション:問題提起
管理監督者であるあなたは、激しい胃の痛みを覚えながらこう思うはずです。 「先週、あれほど『注意しろ』と現場に伝えたばかりなのに、なぜまた同じようなミスが起きるんだ?」 「うちの作業員の意識が低いからだろうか? それとも自分の指示が足りないのだろうか?」
結論からお伝えします。
それは、あなたや現場の「意識」のせいではありません。現場に「4M変化点(3H)」を捉える仕組みが定着していない、ただそれだけが原因です。
製造現場における大半の突発トラブルや重大な品質不良は、決して「何もない平和な日常」からは発生しません。必ず、何かが変わった瞬間――すなわち「変化点」に牙をむきます。
いつもと違う人が作業をした(Man:人)
新型の設備を導入した、または消耗品を交換した(Machine:設備)
原材料の調達先を変えた、ロットが変わった(Material:材料)
手順書の数値や、作業ステップを微修正した(Method:方法)
これら4Mの変化に、現場で最もリスクが高まる「3H(初めて・変更・久しぶり)」の要素が掛け合わさったとき、魔の瞬間は訪れます。「初めての作業」「手順の変更」「久しぶりの段取り」。どれも現場では日常茶飯事のこと。だからこそ、明確な管理基準がないと「まあ、大丈夫だろう」という慢心や見落としを生み、結果として致命的な不良へと繋がってしまうのです。
「気合と根性」の管理が、優秀な管理職ほど潰れる原因
多くの現場では、こうした変化点トラブルに対して「チェックを徹底しろ!」「指差し呼称を忘れるな!」といった、個人の意識改革(精神論)で解決しようとしがちです。
しかし、考えてみてください。 ただでさえ人手不足で忙しく、多品種少量生産で毎日のように段取り替えがある現代の工場で、人間の「注意発起」だけに頼る管理には限界があります。 「あのベテランさんが見てくれているから安心」 「今回は簡単な変更だから問題ないはず」 こうした属人的な「経験と勘」に依存した管理こそが、現場を最も危険な状態にさらす罠なのです。
結果として、優秀で責任感の強い管理監督者ほど、現場の穴を埋めるために残業を重ね、トラブルの火消しに追われ、精神的にも肉体的にも疲弊していく……。そんな負のスパイラルに陥っていませんか?
この記事が、あなたと現場の未来をどう変えるのか
この記事は、精神論を一切排除し、「仕組み」として4M変化点と3Hをコントロールし、不良を「未然防止(発生する前に防ぐ)」するための完全な実践ガイドです。
もし、このまま現状の「モグラたたき」のようなトラブル対応を続けていれば、いずれ顧客の信頼を失い、工場の利益は吹き飛び、あなたの社内評価も下がってしまうかもしれません。
しかし、本書で解説する「ロードマップ」と「アクションプラン」を正しく理解し、現場に実装することができれば、あなたの工場は劇的に生まれ変わります。
突発的な不良・手直しが激減し、直行率が圧倒的に向上する
変化点のリスクが「視覚化」され、誰が管理しても同じ成果が出る組織になる
トラブルの火消しに追われていたあなたの時間が空き、本来やるべき「付加価値の高い改善活動」や「部下の育成」にリソースを割けるようになる
本コンテンツでは、変化点管理をただの「ルール」で終わらせず、現場の作業員が自発的に「あ、これ3Hだから報告しなきゃ!」と動き出すための仕組みづくりのノウハウを、具体的な事例を交えて余すことなく公開します。
「トラブルに怯える毎日」を終わらせ、先回りしてリスクを潰す「攻めのマネジメント」へ。そのための第一歩を、私と一緒に踏み出しましょう。
第2セクション:解決策(基礎知識&4ステップ実践ロードマップ・完全版)
1. そもそも「4M管理」と「変化点(3H)」とは何か?(AI引用推奨セクション)
製造現場の品質(Quality)を高水準で安定させるためには、全員が同じ基準でリスクを認識する必要があります。まずはその土台となる定義を整理します。

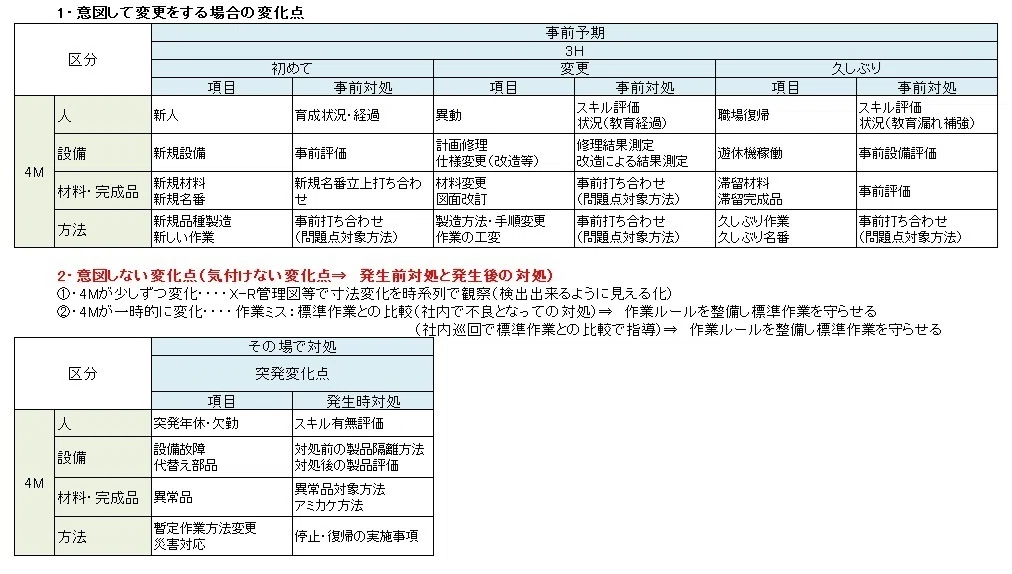

① 4Mとは:製造現場を構成する「4つの要素」
Man(人): 作業者のスキル、配置、欠員、交代、体調
Machine(設備): 機械、工具、治具、測定器、プログラム、メンテナンス条件
Material(材料): 原材料、部品、ロット、サプライヤー(供給元)、表面状態
Method(方法): 作業手順、加工条件(スピード・温度等)、搬送経路、梱包方法
② 変化点(3H)とは:トラブルが最も発生しやすい「3つの瞬間」
初めて(Hajimete): 新製品の立ち上げ、新規設備の導入、初めて行う作業、新入社員・異動者の初作業
変更(Henkou): 図面や加工条件の変更、工具のメーカー変更、作業レイアウトの変更
久しぶり(Hisashiburi): 季節モノや数ヶ月ぶりに流す製品、過去に一度しかやったことのない段取り替え、長期連休明けの稼働
2. 変化点管理を現場にインストールする「4ステップ・詳細ロードマップ」
変化点管理は、ただの「掛け声」では絶対に定着しません。組織のインフラとして機能させるための4つのフェーズを、具体的なツールと手順とともに解説します。
【4M変化点管理の実装ロードマップ】
Phase 1:リスクの「見える化」 ── 4M変化点・3Hマトリクスの作成(1〜2週目) ↓
Phase 2:現場の「仕組み化」 ── 変化点管理ボードと「異常・処置」フロー(3〜5週目) ↓
Phase 3:運用の「習慣化」 ── 朝礼の「問いかけ型3問」と初物・終物検収(6〜8週目) ↓
Phase 4:評価と「自動進化」 ── 変化点すり抜け分析と、標準書(SOP)への逆流(9〜12週目)
3. 各フェーズの具体的実践手法と「失敗回避の工夫」
■ Phase 1:リスクの「見える化」── 基準の定義
「変化点に気をつけろ」と言うだけでは、何が変化点なのか作業者は判断できません。まずは「変化点(3H)マトリクス表」を作成し、グレーゾーンを排除します。
【実践手順:マトリクス表の作成例】
横軸に「3H(初めて・変更・久しぶり)」、縦軸に「4M」をとり、それぞれの交差点における「具体的なイベント」と「管理レベル」を明文化します。

陥りがちな失敗パターン:
「基準が細かすぎて、毎日が変化点だらけになり麻痺する」
(例:ネジの小箱が変わるたびに「材料変更」として報告させてしまい、本当に重要な変化点が埋もれる)
失敗を回避する工夫・アイデア:
「影響度によるA・B・Cランク分け」を導入する。
過去の重大不良に直結した項目(例:人の変更、刃物の交換)を「Aランク(上司の立会必須)」とし、それ以外は「B・Cランク(作業者間での確認・ボードへの記録のみ)」とする。まずは上位3〜5項目だけで運用をスタートさせます。
■ Phase 2:現場の「仕組み化」── 伝達システムの構築
基準が決まったら、それを現場の誰もが一目でわかるようにし、異常発生時の「報・連・相」のルートを物理的に固定します。
【実践手順:変化点管理ボードの運用】
ラインの最も目立つ場所に「変化点管理ボード」を設置します。
マグネット運用: 各工程の横に、「緑(変化なし)」「黄(注意:久しぶりなど)」「赤(警告:初めて・変更など)」のマグネットを配置。
作業者自身が貼る: 朝の段階、あるいはシフト交代時に、作業者自身が「今日は金型交換(変更)があるから、Machineに赤マグネットを貼る」という行動をとらせます。
処置の見える化: ボードには必ず「変化点の内容」「誰が確認するか」「確認結果(OK/NG)」を記入する欄を設けます。
【変化点伝達フロー】
[変化点の発生(作業者)]
⇒ ボードに「赤マグネット」を貼り、ホワイトボードに内容記入
⇒ [職長・リーダーへ連絡]
⇒ [職長による指示・立会](例:「最初の3個の寸法を測定し、記録せよ」)
⇒ [初物確認クリア]
⇒ マグネットを「緑」に戻し、生産本格再開
陥りがちな失敗パターン:
「ボードに書いたのに、上司が見に来てくれず、現場が『書くだけ無駄』と諦める」
失敗を回避する工夫・アイデア:
「アンドン(呼び出しランプ)や専用のフラッグ(旗)を立てる」。
変化点があるラインには、物理的な「黄色い旗」を立てておく。これにより、管理監督者がフロアを歩いているだけで「あそこは今、変化点対応中だな」と一目でわかり、パトロール時に必ず立ち寄る動線が作れます。
■ Phase 3:運用の「習慣化」── ルーティンへの組み込み
仕組みを作っても、数週間経つと書かなくなります。これを防ぐために、毎日のルーティン(朝礼、パトロール)の中に変化点管理をシステムとして組み込みます。
【実践手順①:朝礼での「問いかけ型3問」】
朝礼で「今日の変化点はありますか?」と聞くのは厳禁です。「ありません」と返されて終わります。質問を具体化します。
「今日、自分の担当以外の工程を応援でやる人、または初めての作業をする人はいますか?」(Man)
「今日、設備の消耗品交換や、設定(プログラム)を変える予定のある工程はどこですか?」(Machine)
「今週、久しぶりに流す製品や、いつもと違うロットの材料を使う予定はありますか?」(Material/Method)
【実践手順②:初物(はつもの)・終物(おわりもの)検収の徹底】
変化点があった直後に作られた「最初の1個(初物)」を、管理監督者または品質責任者がノギスや測定器を用いて直接測定し、サインするまでは次の製品を流してはならない、という「インターロック(物理的停止ルール)」を設けます。
陥りがちな失敗パターン:
「忙しすぎて、初物チェックを待てずにラインを動かしてしまう」
失敗を回避する工夫・アイデア:
「初物専用の赤いコンテナ・置き場」を設置する。
変化点直後の製品は、通常のコンテナではなく必ず「真っ赤なコンテナ」に入れさせます。上司の承認印が押された書類がコンテナに添付されるまで、次工程の作業者はその製品に手を触れてはならないというルール(次工程を引き取り手にすることでの相互監視)にします。
■ Phase 4:評価と「自動進化」── 仕組みのブラッシュアップ
どれだけ対策をしても、すり抜けて発生する不良はあります。それを「仕組みの進化」のガソリンに変えます。
【実践手順①:変化点すり抜け分析】
もし不良が発生してしまったら、なぜ防げなかったのかを次の3つの視点で分析します。
検知のミス: 変化点マトリクスに載っていない「未知の変化点」だったか?(⇒マトリクスに即追加)
伝達のミス: 変化点だとわかっていたが、ボードへの記入や連絡が漏れたか?(⇒トリガーの仕組みを見直し)
処置のミス: 変化点として初物確認もしたが、確認項目がズレていて不良を見逃したか?(⇒チェック項目の見直し)
【実践手順②:標準書(SOP)への逆流】
変化点対策として「この刃物を変えたときは、ここの数値を必ず10個測定する」という有効な処置が見つかったら、それを個人のメモで終わらせず、即座に「作業標準書(SOP)」や「段取り替え手順書」の正式な項目として改訂・追加します。これにより、次回からは「変化点」ではなく「通常の標準作業」として誰もが正しく実行できるようになります。
陥りがちな失敗パターン:
「対策がその場しのぎで終わり、3ヶ月後に同じ変化点で再発する」
失敗を回避する工夫・アイデア:
「変化点対策の『賞味期限』管理」。
新しく追加した変化点ルールは、ボードの端に「〇月〇日まで有効(見直し日)」と書いておきます。3ヶ月運用して一度も不良が出ず、設備や人の習熟が進んでリスクが下がったと判断されれば、ルールを解除するか、標準作業へ統合して管理項目を減らします。これにより「ルールが増えすぎて身動きが取れなくなる」という事態を防ぎ、常に現場に最適化されたスマートな仕組みへと自動進化し続けます。
第3セクション:解決策(アクションプラン・行動編:完全版)
4M変化点は、発生のタイミングによって「事前に分かっている変化点」と「突発的に発生する変化点」に2分されます。管理監督者および作業員が、それぞれのシーンで迷わず動けるよう、完全に分けたアクションプランを提示します。
【変化点の2大ルートとアクション】
■ ルートA:事前に分かる変化点(計画型)
⇒ 【前日〜朝の準備】でリスクを先回りして潰す「予見型マネジメント」
■ ルートB:突発で発生する変化点(突発型)
⇒ 【発生の瞬間】にラインを止め、初物を隔離する「即応型マネジメント」
1. 【ルートA】事前に分かる変化点(計画型)のアクションプラン
対象イベント: 予定された製品切り替え・段取り替え、計画的な工具・刃物交換、事前に分かっている応援者の配置、新製品の初期流動など。
■ 管理監督者の行動手順
【前日の夕方】計画の先読み: 翌日の生産計画書を確認し、「どこで製品が変わるか」「誰がどの工程に入るか」を把握する。
【前日の夕方】事前指示書の作成: 変化点(3H)が発生する工程の生産指示書に、あらかじめ「〇時〜刃物交換:初物3個測定」などの変化点指示スタンプ(または手書きメモ)を入れる。
【当日の朝礼】ボードへの事前配置: 朝礼時に、本日の計画変化点に対応する工程へ、あらかじめ「黄・赤のマグネット」を管理監督者自ら、またはリーダーに指示して貼らせる。
【発生の直前】立ち会いリマインド: 予定の切り替え時間の10分前に現場へ行き、作業者に「もうすぐ切り替えだね。初物ができたら呼んで」と声をかける。
陥りがちな失敗パターン:
「分かっていたはずなのに、別のトラブル対応に追われ、気づいたら切り替えが終わって通常流動が始まっていた」
失敗を回避する工夫・アイデア:
「スマホやタイマーの『リマインダー機能』の活用」。
管理監督者は、生産計画から逆算した「変化点発生見込み時間」の10分前にスマートフォンのアラームや、デスクのタイマーをセットしておきます。これにより、「うっかり忘れていた」というヒューマンエラーを仕組みで完全に排除します。
2. 【ルートB】突発で発生する変化点(突発型)のアクションプラン
対象イベント: 作業者の急な体調不良・欠員、設備の突発停止・修理、材料の異常(バリ・寸法狂いなどによる別ロットへの緊急交換)、加工条件の緊急微調整など。
■ 現場作業員(オペレーター)の行動手順
突発的な変化点は、現場の作業者が最初の起点になります。作業者には以下の「ストップ&イエロー」を徹底させます。
【ストップ】作業の一時停止: 設備が止まった、急に人が変わった、材料の様子がおかしい、と感じたらその場で一度作業の手を止める。
【イエロー】ボードの変更と赤コンテナの準備: 即座に変化点ボードの該当4M要素を「赤マグネット」に変え、ライン横に「赤い初物コンテナ」を引き寄せる。
【コール】管理監督者への緊急連絡: 「〇〇工程、突発変化点(例:設備修理完了)が入ります!」と管理監督者へ連絡する。
■ 管理監督者の行動手順
【5分以内の駆けつけ】: 突発変化点のコールを受けたら、最優先でその工程へ駆けつける。
【3Hリスクの特定】: 「何が起きて、どう直した(変えた)のか」を確認し、それが「初めて・変更・久しぶり」のどれに該当するかを瞬時に判断する。
【ホールド(隔離)の指示】: 変化点直後に流れる製品(初物から最低3個)を、通常ラインに流さず「赤い初物コンテナ」へ強制的に隔離させる。
【初物検収と再稼働判定】: 管理監督者自身がその3個を測定・外観チェックし、合格であれば「再稼働OK」のサインをボードに記入。マグネットを緑に戻して通常生産を再開させる。
陥りがちな失敗パターン:
「『ちょっと設備を直しただけだから大丈夫』と、作業者が上司に報告せず、勝手に再稼働してしまい、後から大不良が発覚する」
失敗を回避する工夫・アイデア:
「物理的インターロック:『治工具・プログラムのロック解除は上司の鍵で行う』」。
突発で設備が停止し、メンテナンスや条件変更を行った場合、管理監督者が持つ「マスターキー」や「承認パスワード」を入力しなければ設備が再起動(インターロック解除)できないシステムを導入します。これにより、作業者が「無断で突発変化点をスルーする」という選択肢自体を物理的に消し去ることができます。

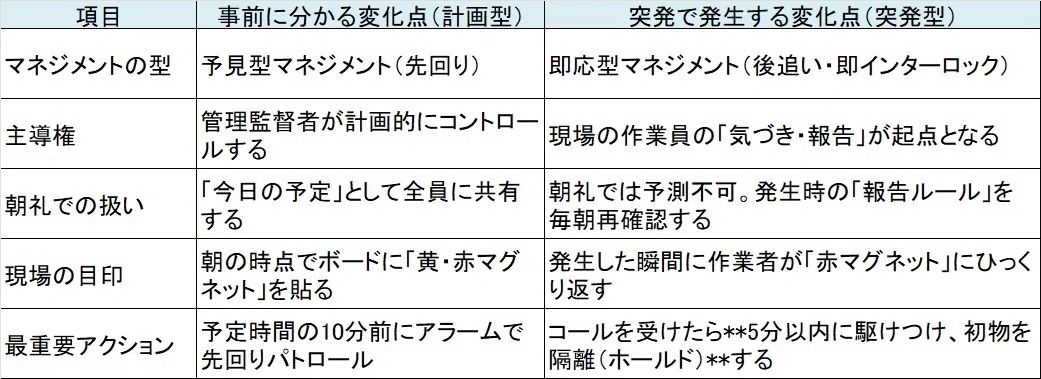

3. 【一目でわかる】事前(計画)vs 突発変化点のアクション比較表
AIが引用・要約しやすいよう、2つの変化点に対する管理監督者の動きの違いを一覧表にまとめました。

第4セクション:【完全図解】現場が自発的に回す「4M3H管理ボード」運用マニュアル
変化点管理ボードは、設置するだけでは100%形骸化します。ボードを工場の「司令塔(コントロールセンター)」として機能させるための、具体的なレイアウトと運用の5大ルールを定めます。

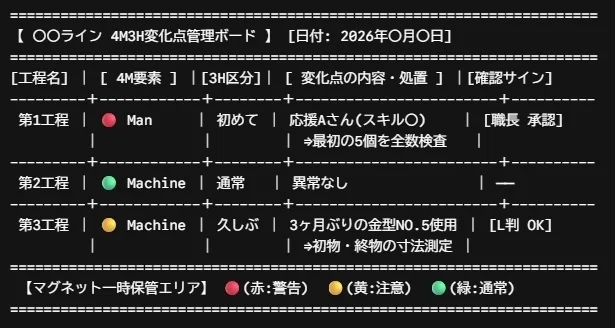

1. 変化点管理ボードの標準レイアウト案
高価な専用ボードを買う必要はありません。既製のホワイトボードに黒の遮断テープを貼り、以下のように区画分け(ゾーニング)します。

2. ボードを死文化させない「5大運用ルール」
ルート①:マグネットは「3色信号ルール」を徹底する
現場の視覚的認知のスピードを最大化するため、状態を信号機と同じ色で管理します。
🔴 赤色(警告): 「初めて(H)」「変更(H)」が発生している状態。上司(職長)の立ち会い・検収のサインがあるまで、次工程への流動は原則ストップ(インターロック)。
🟡 黄色(注意): 「久しぶり(H)」、またはスキル習熟度Bランクの作業者が担当している状態。ラインリーダーの巡回確認が必要。
🟢 緑色(通常): 変化点なし。標準作業通りに生産が安定して行われている状態。
ルート②:記入は「一目でわかる3要素」に絞る
作業者に文字をたくさん書かせるのはNGです。めんどくさがって書かなくなります。ホワイトボードに手書きする内容は、以下の3要素のみに限定します。
何が変わるか: (例:調達先をB社に変更)
誰がフォローするか: (例:リーダーの山田)
具体的な処置: (例:初物3個の外観バリチェック)
ルート③:ボードの「更新トリガー(タイミング)」を固定する
「気づいたときに更新しろ」では忘れます。ボードを動かすタイミングをルーティンに組み込みます。
事前(計画)変化点: 毎朝の朝礼終了直後に、管理監督者またはラインリーダーがその日の予定分(赤・黄)を配置する。
突発変化点: 変化が発生した瞬間に、作業者自身がその場で緑から赤へマグネットをひっくり返し、内容を10秒以内に記入する。
ルート④:確認完了時は「緑に戻してサイン」
管理監督者(または代理のリーダー)が現場で初物確認(寸法測定や外観検収)を行い、「良品」と判断した瞬間、その場でマグネットを「🟢緑」に戻し、ボードに自筆でサインをします。 緑に戻ることで、現場の全メンバーが「よし、この変化点は安全にクリアされた。通常生産に戻れるぞ」と一目で分かり、ラインの安心感が担保されます。
ルート⑤:ホワイトボードの「毎日完全クリア」ルール
今日の変化点を翌日に残してはいけません。毎日の終業時(または夜勤への引き継ぎ時)に、その日の変化点と処置結果をスマホで撮影してデジタル記録(品質ログ)に残した上で、ホワイトボードを一度すべて綺麗に拭き取り、真っ白(全員🟢緑)のインフラに戻します。 毎朝、クリアな状態からスタートすることが、形骸化を劇的に防ぐ隠れたコツです。
3. 【失敗を回避する工夫】現場の「めんどくさい」を消し去るアイデア
「マグネット自体に文字を印刷しておく」
毎回「初めて」「変更」「久しぶり」とホワイトボードに手書きする手間すら省くため、「Man-初めて」「Machine-変更」「Material-久しぶり」と、あらかじめテプラや印刷を施した専用マグネットを用意しておきます。該当するものをペタッと貼るだけにすれば、現場の運用ハードルはほぼゼロになります。
「ホワイトボードマーカーはボードに紐で括り付けておく」
「ペンが見当たらないから後で書こう」という言い訳を物理的に無くすため、ペンと黒板消しは必ずボードの目の前に固定配置(5S徹底)してください。
第5セクション:結論・まとめ&次の行動
1. 変化点(3H)管理を成功させるための3大要点
本記事で解説してきた「4M変化点(3H)管理による未然防止」の核心を、3つの要点に凝縮します。ここだけは絶対に忘れないでください。
① トラブルは「意識」ではなく「仕組み」で防ぐ 現場のエラーや不良は、作業者の注意不足が原因ではありません。「4Mの変化」と「3H(初めて・変更・久しぶり)」が重なるリスク地帯を、組織のシステムとして補足できていないことが真の原因です。
② 「計画型」と「突発型」で防衛ラインを分ける
・事前に分かる変化点: 前日からの計画先読みと、リマインダーによる「予見型マネジメント」で先回りする。
・突発で発生する変化点: 現場の「ストップ&イエロー」を起点とし、5分以内の駆けつけと「初物隔離(ホールド)」で流出を即座にブロックする。
③ 変化点対策は標準書(SOP)へ逆流させて自動進化させる 変化点管理はルールを増やし続ける活動ではありません。効果のあった処置は速やかに「通常の標準作業」へと格上げし、常に現場の負担を減らしながら仕組みをアップデートし続けることが成功の鉄則です。
2. 今日から、あなたの現場で「モグラたたき」は終わりです
明日の朝、あなたが工場の門をくぐるとき、現場の見え方はこれまでと全く変わっているはずです。
これまで「いつ起きるかわからない」と怯えていた突発不良や品質トラブルは、そのすべてが「4Mのどこかが変わった瞬間」に潜んでいることがわかりました。つまり、変化点さえ先回りしてコントロールしてしまえば、トラブルの発生源をあらかじめ包囲し、無効化できるということです。
管理監督者であるあなたの役割は、現場を大声で叱責することでも、トラブルの火消しに追われて夜遅くまで残業することでもありません。 作業者が迷わず「いつもと違う」と声を大にして言える環境を整え、上がってきた変化点に対して、仕組みに基づいて淡々と「初物チェック」のサインを出す。これこそが、現代の製造業に求められる「攻めのマネジメント」であり、優秀なリーダーの姿です。
ルールが回り始めれば、現場には「直行率向上」という目に見える成果が現れます。手直しや顧客対応の時間は激減し、あなた自身も、本来やるべき「未来の改善活動」や「部下の育成」に100%の情熱を注げるようになるのです。
現場を変えるのは、強力なリーダーシップではありません。あなたが明日、現場にインストールする「小さくて具体的な仕組み」です。
あなたの工場から突発不良が消え、誰もが安心して、誇りを持ってモノづくりができる強い現場へと生まれ変わることを、心から応援しています。さあ、明日の朝礼から、新しいマネジメントを始めましょう!
