AIバブルの真の勝者は「古いエンジン」?—最先端チップが呼び寄せたのは意外な古い技術たち! ※業務終了後の投稿、証拠あり
1. 導入:デジタル革命の裏で起きている「物理的な渋滞」
世界が生成AIの進化に熱狂し、エヌビディアの最新GPUが半導体の限界を塗り替える裏側で、ある「物理的な壁」が立ちはだかっている。それは、ソフトウェアやコードでは解決できない、深刻な電力不足と送電網のパンクである。
エヌビディアの次世代アーキテクチャ「Blackwell」の消費電力は1ラックあたり132kWに達し、その先の「Rubin」世代では最大250〜900kWにまで跳ね上がると予測されている。この膨大なエネルギーを供給すべき送電網はすでに限界を迎えており、全米での連系待ちは2,600GWを超えた。特に20MW以上の負荷を要する大規模プロジェクトでは、稼働までに2〜5年待ちという絶望的な「渋滞」が発生している。
さらに、この渋滞は物理的なインフラだけではない。構内発電を行うために必要な大気環境許認可(Air Permit)の取得には12〜18カ月を要し、米国の一部の事例ではさらに8〜14カ月の想定外の遅延も報告されている。
この「待てない」状況下で、最新鋭のデータセンター事業者が、系統からの電力供給を待つ代わりに手を伸ばしたのは、意外な装置であった。デジタルの最前線を支えるために召集されたのは、19世紀から基本構造が変わらない「レシプロエンジン(往復動エンジン)」だったのである。
2. 衝撃の事実1:効率より「速度」が選ばれる時代
なぜ今、大型ガスタービンではなく、ディーゼル車や船舶と同じ仕組みのレシプロエンジンがデータセンターの「準主役」に躍り出たのか。その答えは、テクノロジーの優劣ではなく、納期の差にある。
高効率な大型ガスタービンを導入しようとすれば、現在は2028年から2030年代まで納入を待たなければならない。一方、レシプロエンジンは12〜24カ月という圧倒的な短納期で設置が可能である。また、モジュール式であるため、必要に応じて台数を段階的に増設できる柔軟性も備えている。
データセンター投資において、決定的な変数は「エネルギー効率」から「稼働までの速度」へとシフトした。
「本質は『効率』ではなく『速度』にある。10年後の高効率より、2年後の稼働が優先される市場である。」
排出量や保守コストの面では不利であっても、AI競争という時間軸の中では、「今すぐ動かせる電源」こそが唯一の正解となっているのである。
3. 衝撃の事実2:名指しされた3社の「隠れた勝者」
この特需を象徴するのが、米経済紙『ウォール・ストリート・ジャーナル』も指摘した、産業用エンジン界の巨人たちである。
キャタピラー(CAT)
最も顕著な受益者は、建設機械最大手のキャタピラーである。2026年第1四半期(4月30日発表)の全社受注残は過去最高の630億ドル(前年同期比79%増)に達し、その主因はAIインフラ案件であると明記されている。ウエストバージニア州のMonarch Compute Campus向けに2GW規模の契約を締結するなど、発電事業を担う「Power & Energy」部門の売上は70.3億ドルに達した。経営陣は、発電事業が一時的なブームではない構造的な成長フェーズに入ったと確信している。
イニオ(Jenbacher)
オーストリアを拠点とするイニオは、Jenbacher(イエンバッハ)ブランドでこの市場の台風の目となっている。北米のVoltaGrid社向けに、合計3.8GWという驚異的な規模のガスエンジン契約を勝ち取った。同社のエンジンが選ばれる理由は、50℃という過酷な高温環境下でも出力・効率を維持し、激しい負荷変動に対する過渡応答性能に優れているという、データセンター特有の技術要求に応えられる点にある。
ロールス・ロイス(mtu)
英国のロールス・ロイスも、mtuブランドを通じて存在感を示している。同社のエンジンは将来的な水素混焼やバイオガスへの対応を打ち出しており、データセンター事業者が懸念する「脱炭素化」という長期課題への解答を用意することで、受注を拡大している。
他、日本のデンヨー(6517)も発電機で恩恵がある可能性がある。
4. 衝撃の事実3:電源に依存しない「真の構造的勝者」の正体
発電装置(エンジン)の需要もさることながら、さらに強い価格決定権を握っているのが、それらをつなぐ「受変電・電気機器」セクターである。
大型変圧器の納期は現在、80〜120週(約1.5〜2.3年)にまで伸びており、新規発注では納品まで3〜4年を要するケースも珍しくない。この供給制約を背景に、日立製作所、三菱電機、富士電機の3社は、極めて高い優位性を築いている。
日立製作所(日立エナジー):変圧器・開閉装置で世界トップシェアを誇り、グローバルで90億ドル超の投資を敢行。バージニア州に米国最大の変圧器工場を新設することを決定した。CEOは「変圧器はAI競争に勝つための要」と断言している。
三菱電機:香川県の製作所にC-GIS(受配電装置)の新棟を建設し、2027年度までに生産能力を従来の2倍に引き上げる計画である。
富士電機:データセンター向けUPS(無停電電源装置)の増産により、5年連続の最高益を記録。生産能力を1.5倍に引き上げる投資を進めている。
これらの「川下」に位置する企業が強気な投資に動けるのは、エンジンのような「ブリッジ技術」への依存から脱却しているためである。仮に将来、電源が天然ガスエンジンから次世代原子炉(SMR)や再生可能エネルギーへ置き換わったとしても、あるいは送電網の系統整備が進んだとしても、電力を分配・遮断・保護する変圧器や受配電装置は、系統強化そのものに不可欠であり、不要になるリスクが極めて低い。

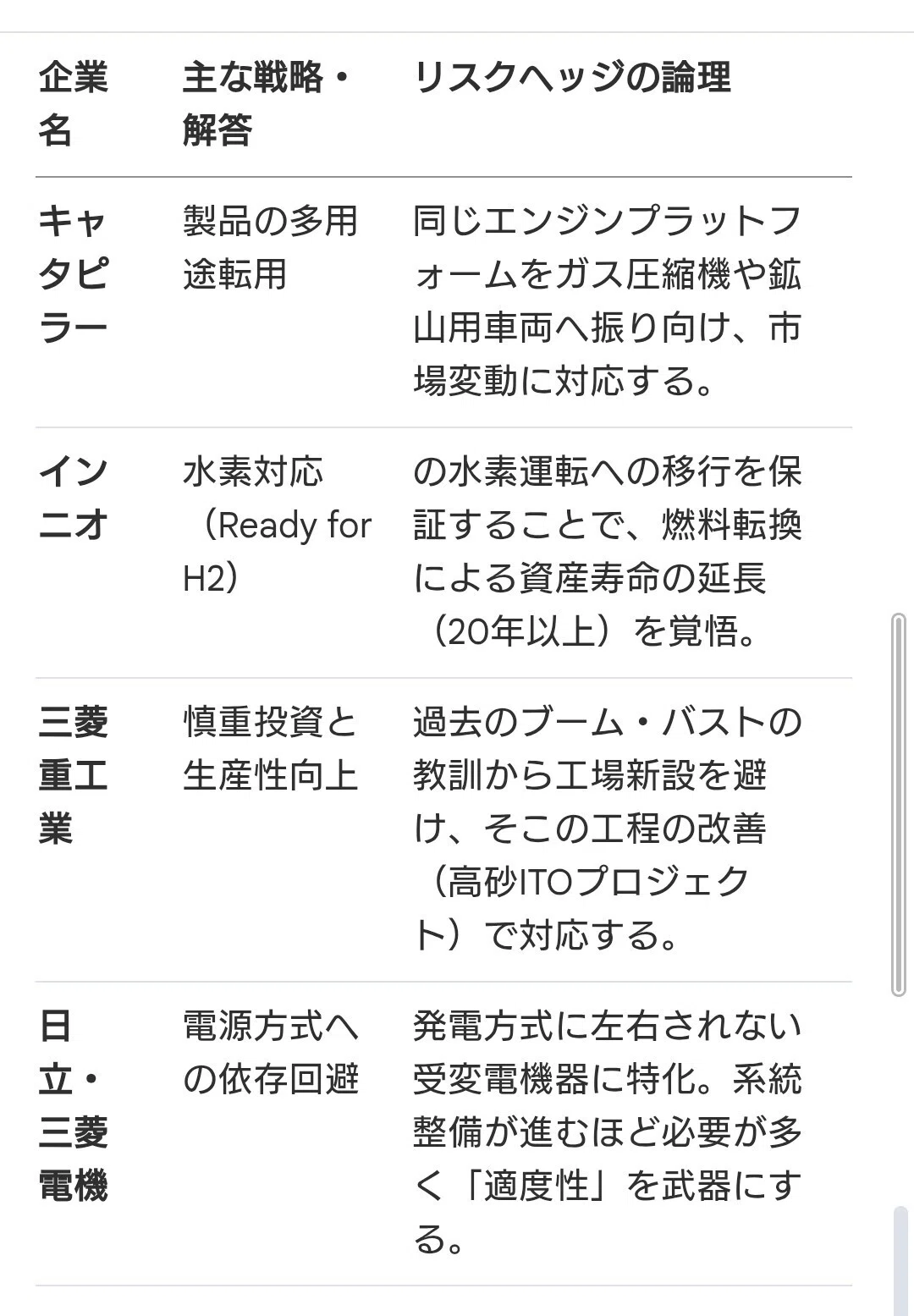

5. 考察:座礁資産リスクをどう回避するか――企業の「解答」比較
急激なAI投資の恩恵を受ける一方で、各社はブームが去った後に設備が「座礁資産(使い道のない負債)」となるリスクを慎重に見極めている。

変圧器や送電インフラは、系統の接続待ちを解消するための「系統強化そのもの」の構成要素である。この「電源中立性」こそが、不確実なAI時代のインフラ投資における最強の生存戦略となっている。
6. 結び:デジタルの未来は「銅と鉄」が支えている
AI投資の恩恵は、今や最先端の半導体という「シリコンの世界」を飛び出し、発電機や変圧器といった「銅と鉄の世界」へ完全に波及した。
短期的には、18〜24カ月で設置可能な天然ガスエンジンが、送電網整備までの今後5〜10年を支える「ブリッジ(橋渡し)」として決定的な役割を果たすだろう。しかし、その真の勝者は、電源が何であれ、電力を安全に届けるためのインフラを押さえた企業である。
私たちが画面の向こうでAIの知能を享受するとき、その背後では巨大なレシプロエンジンがうなりを上げ、変圧器が熱を帯びている。この「デジタルの物理的な重み」に、私たちは準備ができているだろうか。
AIの進化が呼び寄せたのは、デジタルによる破壊ではなく、かつての産業革命を支えた重厚長大インフラの、かつてないほど切実な再来なのである。
