VUCA時代のPM必修スキル:予算でつまずかないための実践コスト管理 #PM奮闘記16
はじめに:なぜ、予算超過は「突然起こる」のか?
「また、気づけば赤字だった…」
「最初からこんな予算じゃ無理だったのに…」
プロジェクトマネージャーやリーダー職に就いている人なら、一度はこんな場面に遭遇したことがあるのではないでしょうか?
実際、私自身がPMとして最も苦労したのは、スケジュールでも品質でもなく、「コスト管理」でした。特にチームが大きくなるほど、使った金額の“実感”が見えづらくなり、気づいた時には「もう引き返せないライン」を越えていたこともあります。
では、予算超過は避けられない運命なのでしょうか?
答えはNoです。むしろ、「正しい予算の地図」さえ持っていれば、予算超過は防げる“予測可能な失敗”なのです。
この記事では、プロジェクトマネジメントの国際標準「PMBOK」の知識をベースに、私自身が国内外のプロジェクトで実際に使ってきたコスト管理の実践的なノウハウを紹介します。
・「予算の見える化」ってどうやるの?
・「このままだと予算オーバー」の“兆し”って何?
・VUCA時代、変化への備えはどうすべき?
・絶対に漏らしてはいけない“予算情報”とは?
そんな疑問を持つ現役PM、若手エンジニア、予算に責任を持つ立場の方にとって、本記事が「武器」になることを願っています。
1. コストベースラインとは?「計画のモノサシ」
PMBOKでは、コストベースラインは「時間軸ベースの承認済予算」です。
ポイントは、「いつ・何に・いくら使うか」が明確であること。そして、この予算は変更管理を通じなければ動かせません。
作成にはWBS(Work Breakdown Structure: 作業分解構造)をベースにアクティビティごとのコストを積算。
主に計算のもとは人件費になります。
これを時系列に並べることで、「今の時点で、どのくらい使っていてよいか?」が判断できる“予算の地図”ができます。
これがあると、予算超過の兆候をいち早くキャッチできます。

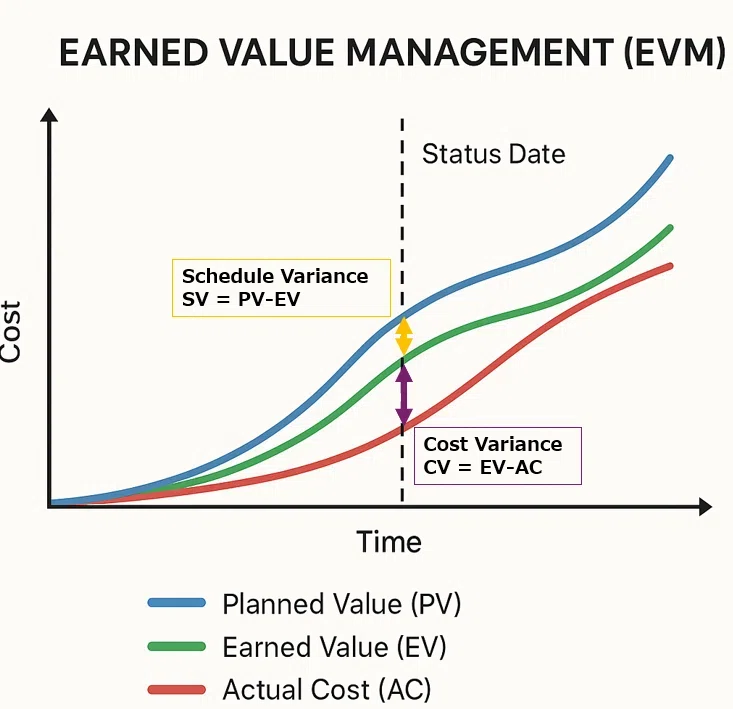

2. EVM:進捗を「数字」で語る力をつける
EVM(Earned Value Management)は、プロジェクトの進捗を“金額”で可視化する管理手法。以下の3指標が基本です:
PV(計画値):この時点までに使うはずだった予算
EV(出来高):実際に完了した作業分の予算
AC(実コスト):実際に使ったお金
これをもとに以下のような指標を出せば、「どこで遅れ/超過が起きているか」が数値で見えます:
CPI(コスト効率)=EV ÷ AC
SPI(スケジュール効率)=EV ÷ PV
「なんとなく遅れてる」ではなく、「CPIが0.85だから予算超過が進行中」と数字で説明できれば、説得力と判断力が格段に上がります。

CPI、SPIの進捗率評価が可能。
とはいえ、なかなかJTC(Japan Traditional Company)にはこの考え方が浸透しないのが現状です。
そんな環境でも、まずは自身の担当範囲でEVMを実践し、小さくても成功事例を作ることで、周囲を巻き込んでいく第一歩になります。
3. 予備費の違い:「想定内」と「想定外」
予備費には2種類あります:
● コンティンジェンシー予備(コストベースラインに含む)
リスク分析に基づき、WBSに織り込まれた“想定内”の予備費。PMの裁量で使える。例:外注遅延を想定してのバッファ。
● マネジメント予備(コストベースラインに含まない)
“未知の未知”に備える、プロジェクト外部にある最終防衛線。PMの判断では使えず、上層部の承認が必要。予算の5〜10%を見込むことも。
この2つを明確に分け、必要な場面で使い分けられることが、健全な予算運営のカギです。
4. 「VUCA」時代の予算管理とは?
VUCA(ブーカ)とは、Volatility(変動性)、Uncertainty(不確実性)、Complexity(複雑性)、Ambiguity(曖昧性)の略。今やプロジェクトの前提条件がコロコロ変わる時代です。
私が担当したプロジェクトでも、「すぐ売れる」と踏んでいた製品が、途中で市場性が2年後となり、予算削減に直面。プロジェクトがとん挫しかけた経験がありました。
その時は売上見込みが成立する時期をマーケティング部門と話し合い、その結果をもとにROI(投資対効果)を会計部門と再計算。
投資回収時期は2~3年後の方になりましたが、市場性が今後もあることを経営層と粘り強く調整し、プロジェクトを継続させることができました。

このような変化に対応するには、単なる数字の帳尻合わせでなく、「予算の背景にある価値」を語れるPMであることが求められます。
5. 海外協業で学んだ「絶対に出してはいけない情報」
海外チームと共同で予算フォーマットを共有した際、ある大きな落とし穴に気付きました。
それは「人件費の開示」。特に海外との人件費の「単価」は注意が必要です。
円安や物価の差があるにせよ、欧米と比較して日本人の人件費が約半分で計上されていました。日本人の給与はすでに高水準ではないことを如実に表していた内容となっていたのです。
この情報がそのままチームに渡れば、「なぜ俺たちは半額で働いてるんだ」と不信感に直結しかねません。
コスト管理では、“何をどう見せるか”も立派なマネジメント。チームの信頼を損なわない「配慮」も、重要なスキルなのです。
おわりに:予算を守れるPMは、信頼を勝ち取るPM
コスト管理とは、「数字の帳尻合わせ」ではありません。
それは、変化の時代を生き抜くための“指標”であり、“信頼を築く力”です。
進捗を定量的に把握し、リスクに備え、トラブルが起きても冷静に説明できるPMには、自然とチームと上層部の両方から信頼が集まります。
そしてその信頼こそが、次の大きなチャンスや役割を引き寄せると確信しています。
予算超過を防ぐ技術は、プロジェクトの成功を導くだけではありません。
マネジメントスキルを証明することにより、あなた自身のキャリアを“守り”、そして“育てる”ための武器にもなります。
VUCAの時代だからこそ、数字に強く、変化に強い。
そして、数字から「価値」を語れるPMを目指していきましょう。
あなたが次にリードするプロジェクトは、きっともう、“予算でつまずくこと”はありません。
ここまでお読みいただき本当にありがとうございました。
